好きを集めるダルトンホーム=長期優良住宅認定

坂戸市S様

1. 2026年11月14日
外構工事

外構工事

敷地のサイズにピタッと美しく収まるよう、現場でしっかり加工しながらジャストサイズで施工しています!フェンスが組み上がったら、次はいよいよ「ドライガーデン」の工事へ突入!アメリカンフェンス×ドライガーデンの最高にカッコいい組み合わせ、完成が待ち遠しいですね。

2. 2026年10月31日
ブラインド設置

ブラインド設置

2階リビングの大きな掃き出しサッシに、木製ブラインドの設置が完了しました!道路からの気になる視線をしっかり遮りつつ、光の入り具合を自由に調整できる上下可動のブラインドは使い勝手抜群です。木製ならではの温もりと質感が、リビングのインテリアをぐっと引き立ててくれます。いよいよ現場は最終の仕上げ工事へと進みます。完成をお楽しみに

3. 2026年10月26日
時計設置

時計設置

お施主様こだわりのダルトン製ウォールクロックの設置を行いました!LDKのシンボルとなる存在感があり、空間全体の雰囲気をぐっと引き締めてくれます。インテリアとしての高いデザイン性はもちろんのこと、日常の動線から見やすい実用性も兼ね備えた優れたアイテムです。お気に入りのおしゃれな時計が加わり、暮らしの空間がより魅力的になりました。

4. 2026年10月24日
照明設置

照明設置

クロス施工が美しく仕上がり、現場は照明器具の取付工程に入りました!アクセントとなるペンダントライトの設置を実施。明かりを灯すと、仕上げたばかりのクロスに光と影の陰影が美しく映り込み、空間に上質な立体感が生まれます。これから細部の総仕上げを行い、お引渡しに向けて一つひとつ丁寧にチェックを進めていきます。

5. 2026年10月17日
ダルトン 壁掛け時計打ち合わせ

ダルトン 壁掛け時計打ち合わせ

本日は現場にて、お客様と仕様の打ち合わせを行いました!お取り付けするのは、ダルトンで大人気の「DOUBLE FACE CLOCK(ダブルフェイスクロック)」。こうしたインテリアアイテムの配置は、机上の図面だけで決めるよりも、実際の現場で高さや角度を確認しながら合わせることで、より暮らしにフィットしたベストな位置が見つかります。時計の微妙なグリーンの発色が、お部屋のアクセントになってとても魅力的です!位置が決まりましたので、安全面に配慮してしっかりと固定させていただきます。

6. 2026年10月14日
化粧パネル

化粧パネル

現場のクリーニングが終わり玄関の壁に貼った化粧パネルの養生が取れました。 DULTON HOMEのオリジナルパネルが映えます。

7. 2026年10月05日
鉄骨手すり

鉄骨手すり

お家づくりのこだわりポイント、特注のオリジナル鉄骨手すりが設置されました!すっきりとしたフラットバーのデザインが印象的な、まさに世界に一つだけの完全オーダーメイドです。これからオリジナルカラーの塗装に入り、どんな表情に仕上がるのか今から楽しみです!

8. 2026年10月01日
洗面台の設置

洗面台の設置

浮遊感がスタイリッシュなフロート式の洗面台が設置され、給排水の接続もバッチリ完了しました!背面のタイル調クロスは思わず触りたくなるほどリアルで、おしゃれなアクセントになっています。壁付け照明やコンセントも取り付けられ、いよいよ素敵な洗面空間の完成が近づいてきました!

9. 2026年09月24日
乾太くんの設置

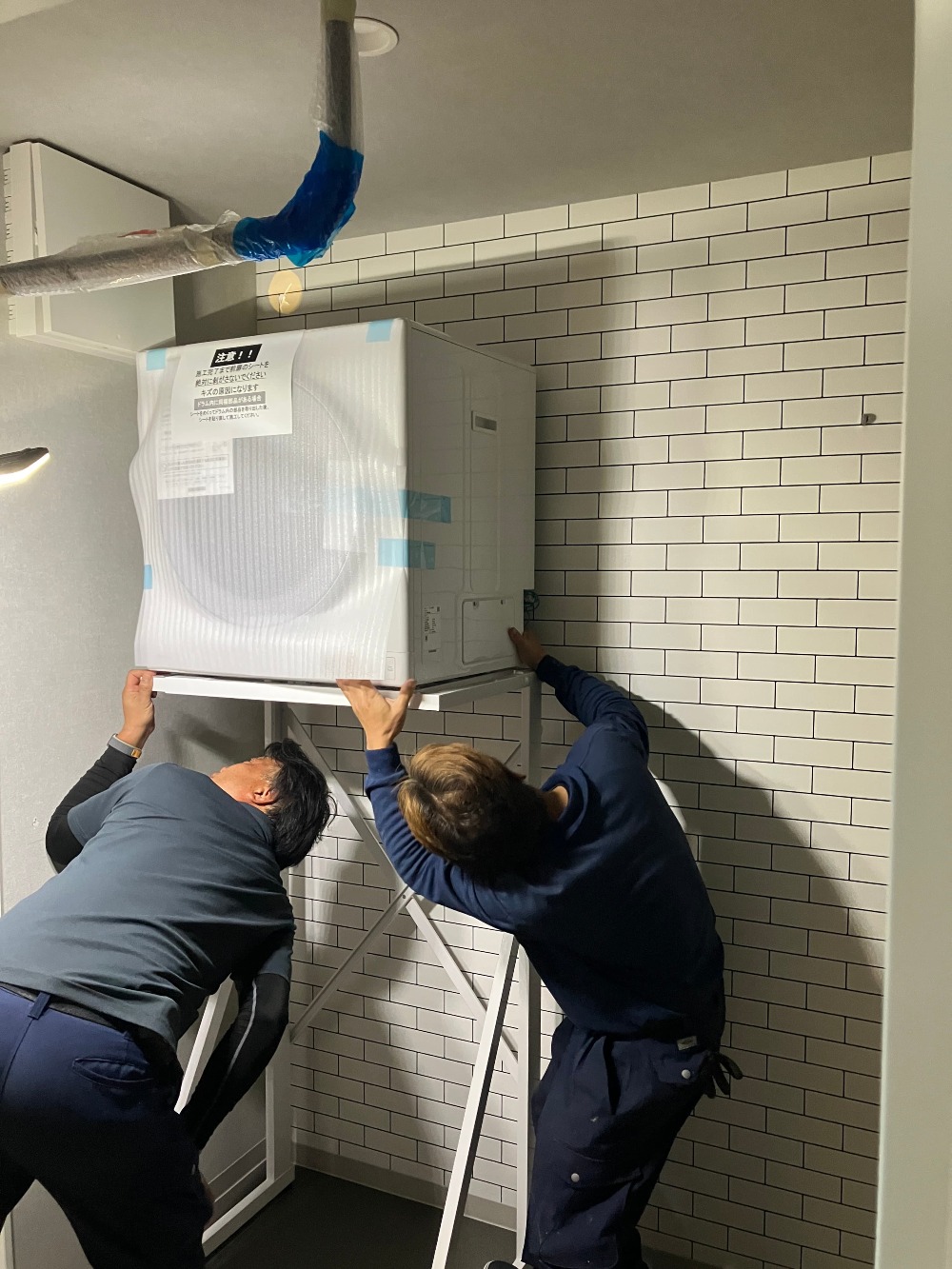

乾太くんの設置

人気のガス乾燥機、「乾太くん」の設置をガス業者さんにて実施しています。専用の架台に丁寧に設置していきます。

10. 2026年09月21日
棚の設置

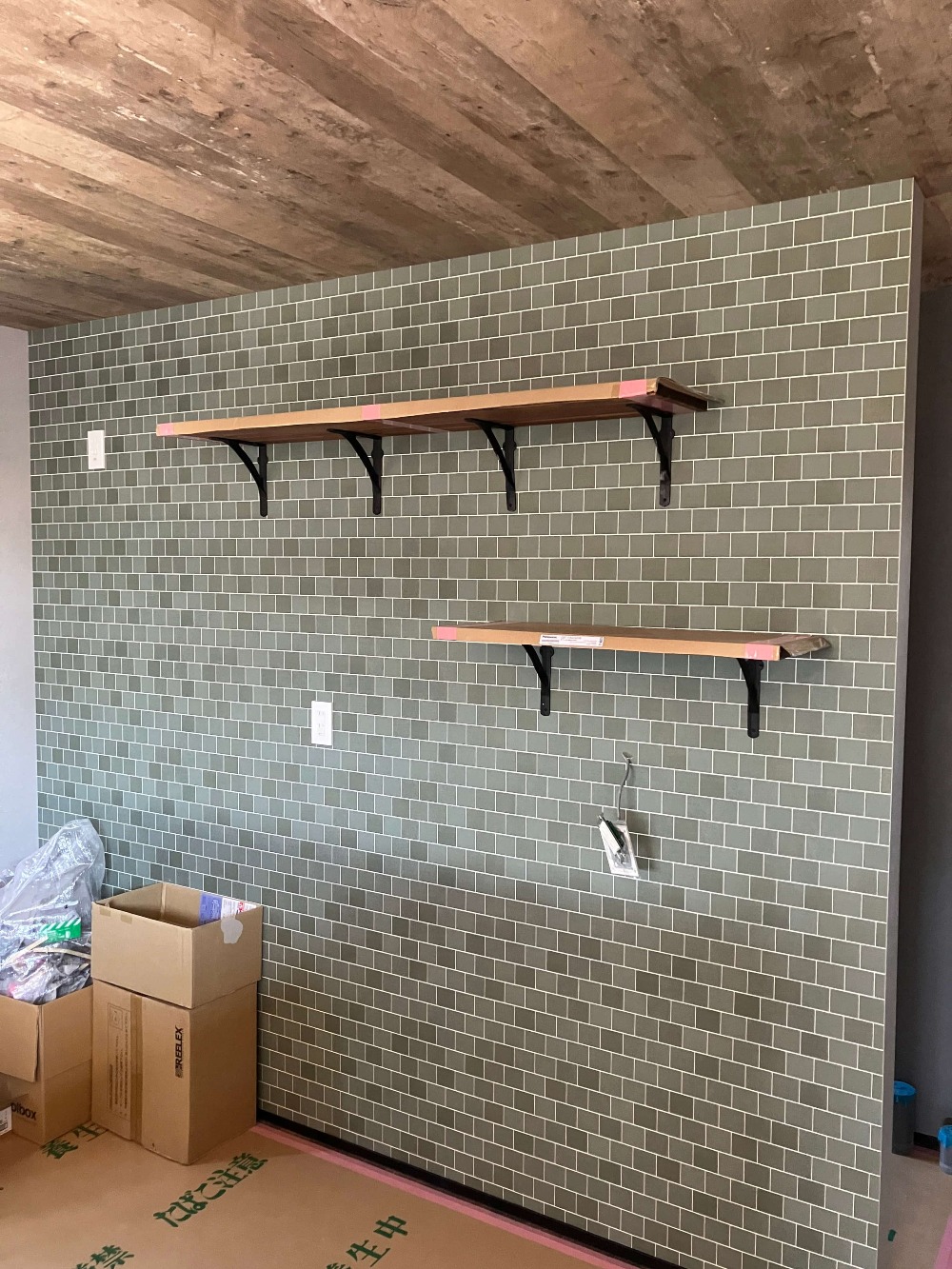

棚の設置

キッチン背面に造作の棚を設置しました。 棚サイズは、お施主様と詳細を打ち合わせ、棚高さについても棚に置くモノを想定し決定しました。実用的且つ魅せ棚として、キッチンルームを彩ります。

11. 2026年09月17日
内装工事進行中 アクセントクロス

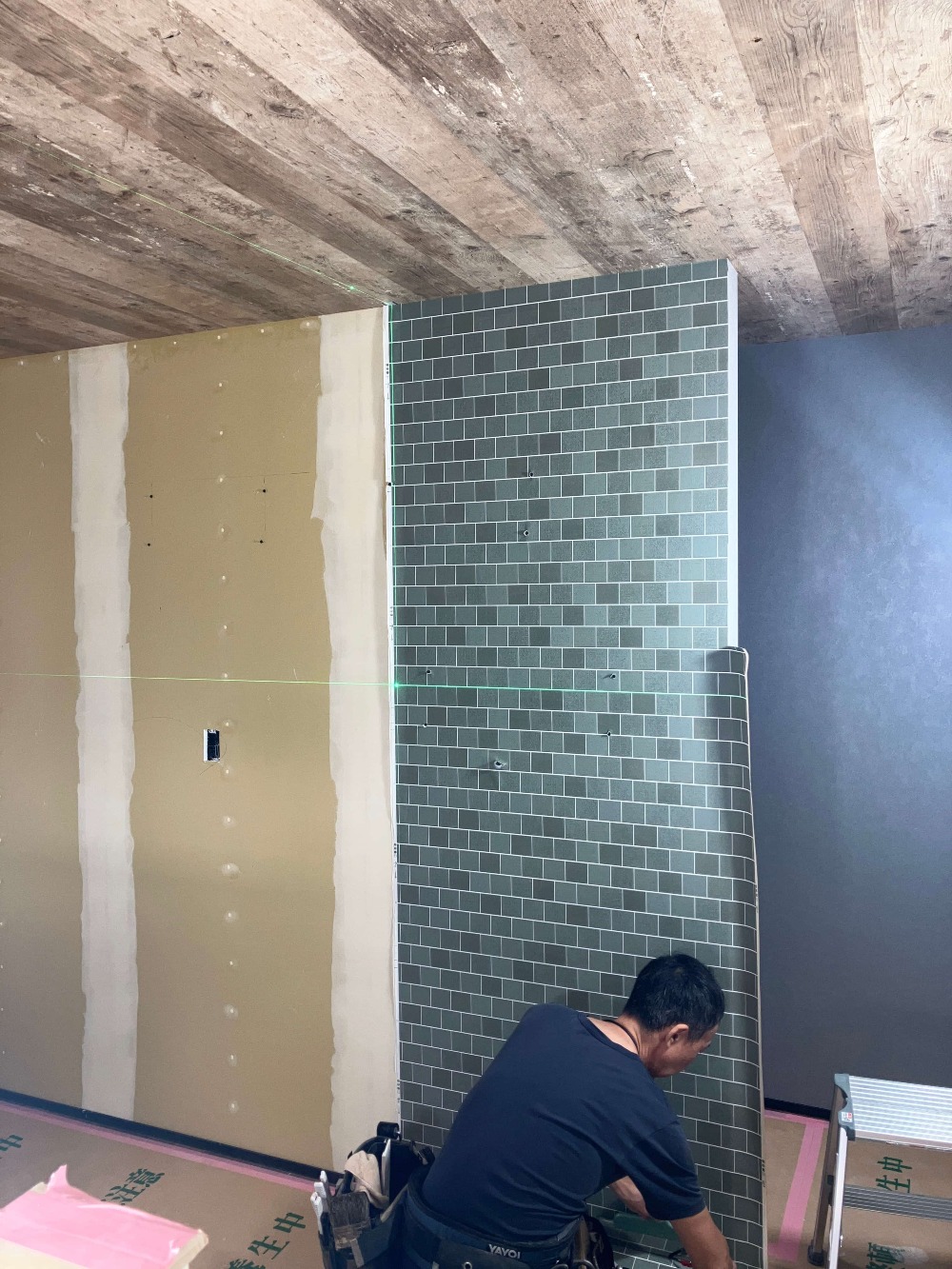

内装工事進行中 アクセントクロス

入念な壁面の下地処理を経て、仕上げのクロス貼りを行っています。こだわりのクロスを職人さんが一枚一枚、丁寧に施工。まるで本物のようなタイル調のリアルな質感と立体感が、空間に少しずつ形づくられていきます。

12. 2026年09月12日
トレイ設備の納品

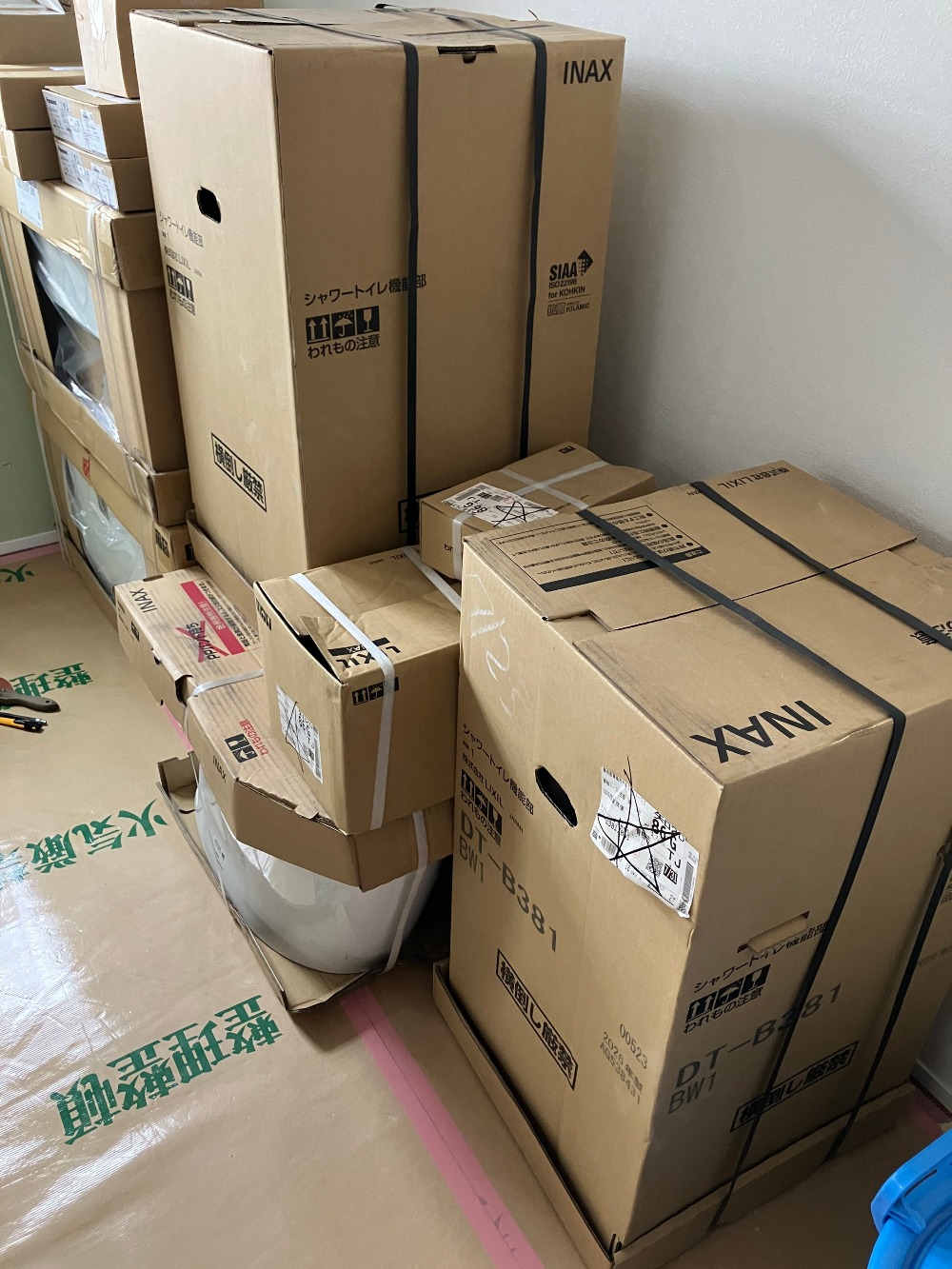

トレイ設備の納品

クロス工事実施後に設置します、トイレ関連のパーツを納品しました。欠品パーツなく次工程に進める準備しております。

13. 2026年09月08日
クロス工事進行中

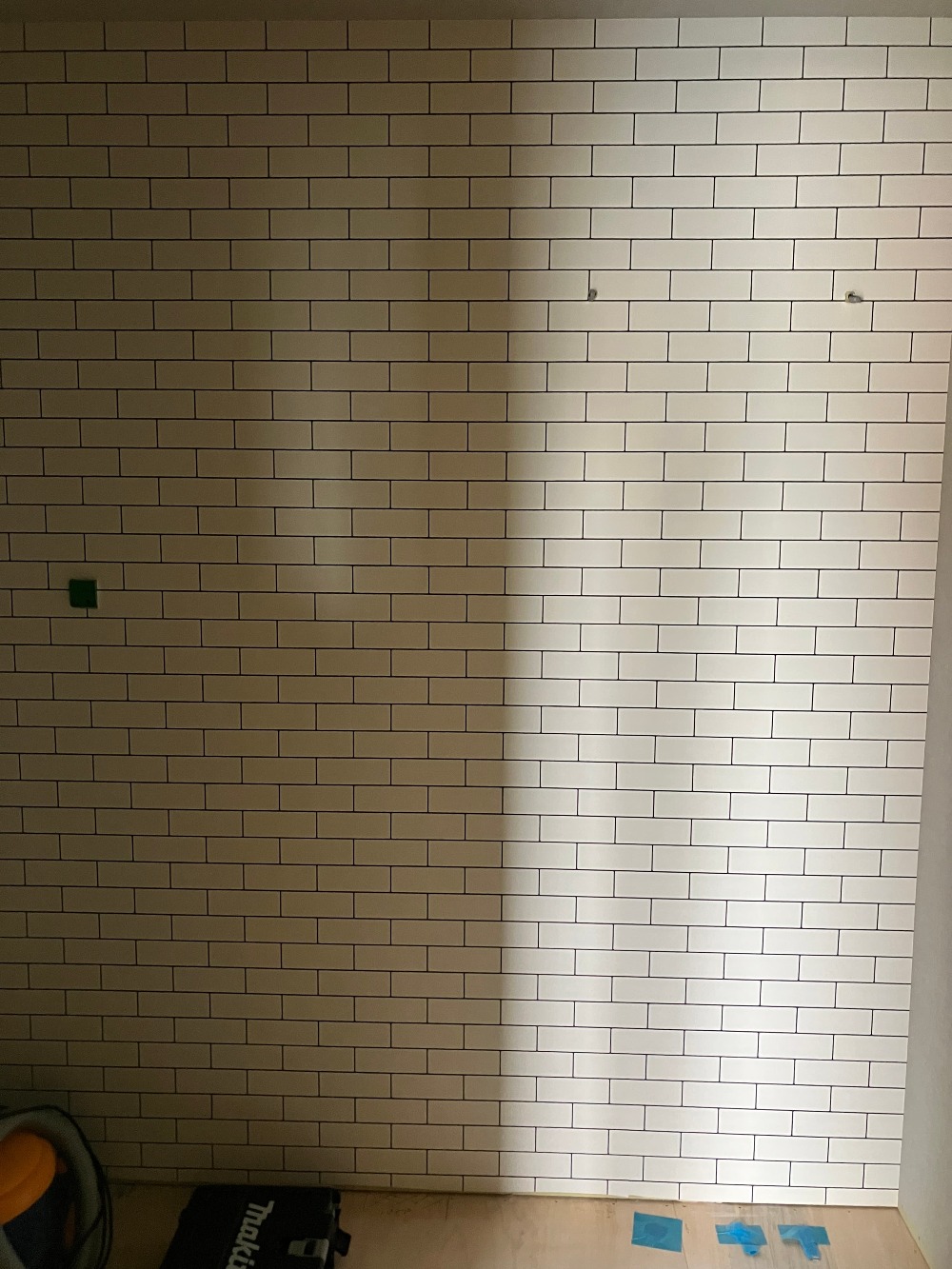

クロス工事進行中

タイル調クロスの施工が完了しました!丁寧に下地パテ処理を施してからクロスを仕上げているため、非常に美しく理想通りの仕上がりになっています。ぜひ現場で、実際の仕上がりをご覧いただきたい出来栄えです。引き続き、一工程ずつ丁寧に内装工事を進めていきます。

14. 2026年09月04日
クロス貼り

クロス貼り

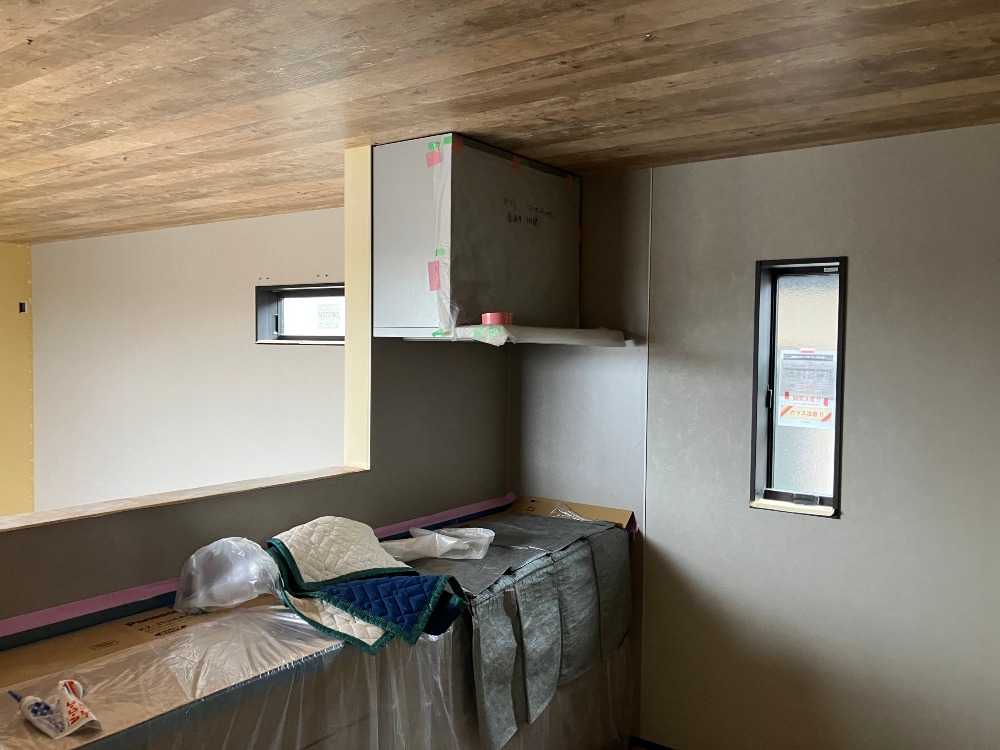

2階の天井クロスから貼り始めました。板目のデザインはとてもリアルでクロスとは思えない仕上がりです。

15. 2026年09月02日
足場解体完了

足場解体完了

建物の外部足場の解体を完了しました。 足場解体前に傷などないかしっかりチェックし、進めております。フラット地のサイディングをベースに、リアルな石調のサイディングのアクセントが最高にかっこいいです。 内部の仕上げ工事へ進んでいきます。

16. 2026年08月29日

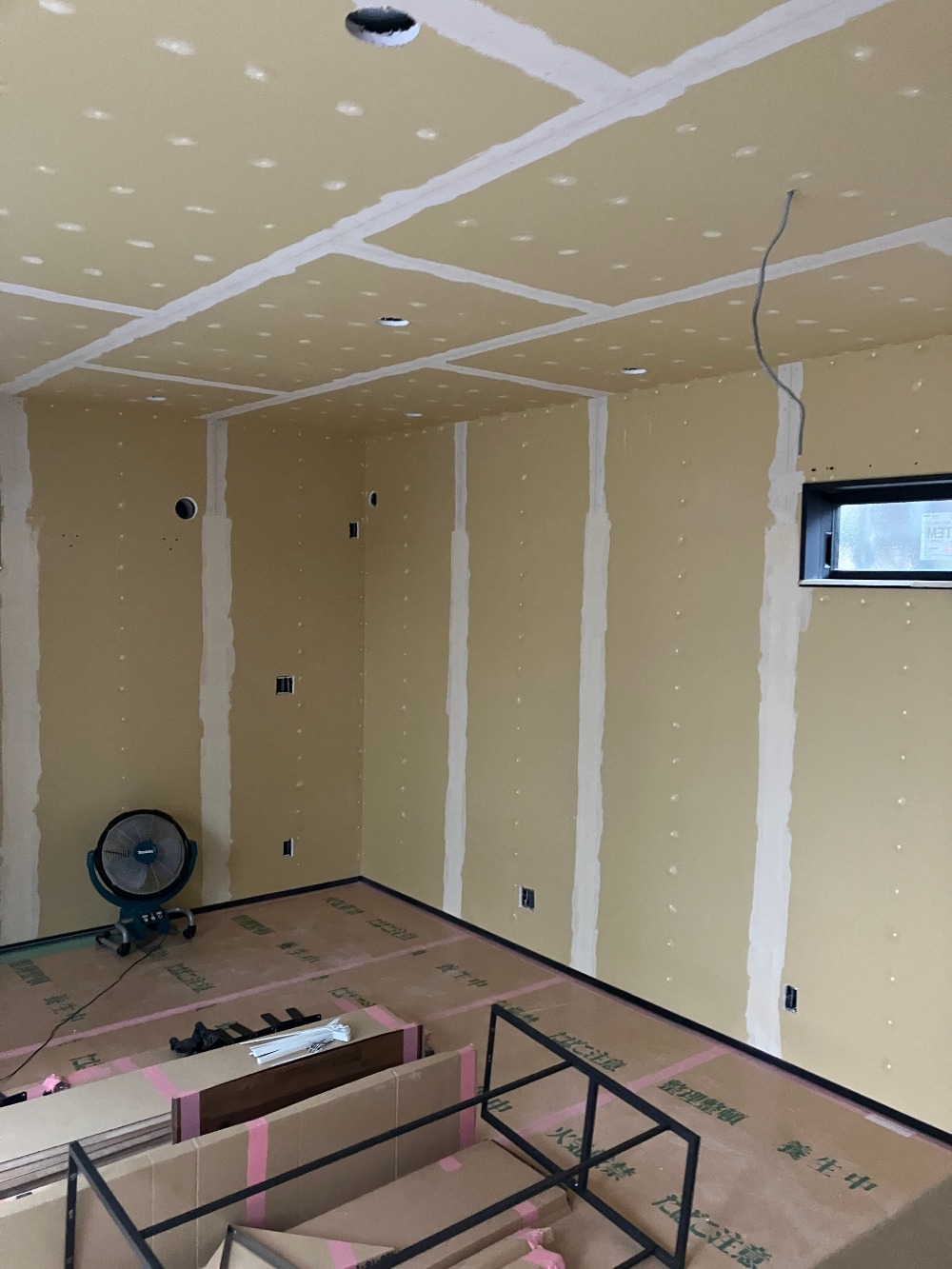

内装工事進行中です

内装工事進行中です

職人さんがひとつひとつ丁寧に進めているのは、壁紙を貼る前の「パテ処理」という下地工事です。実は、壁紙の美しい仕上がりを左右する一番の重要ポイントがこの下地作り。職人技で平らに整えられた壁面は、思わず見惚れてしまうほど綺麗です!下地がバッチリ整ったところで、次はいよいよクロスの施工に入ります。ダルトンホームオーナー様こだわりのインテリアがどんな表情を見せてくれるのか、ワクワクが止まりません!

17. 2026年08月25日

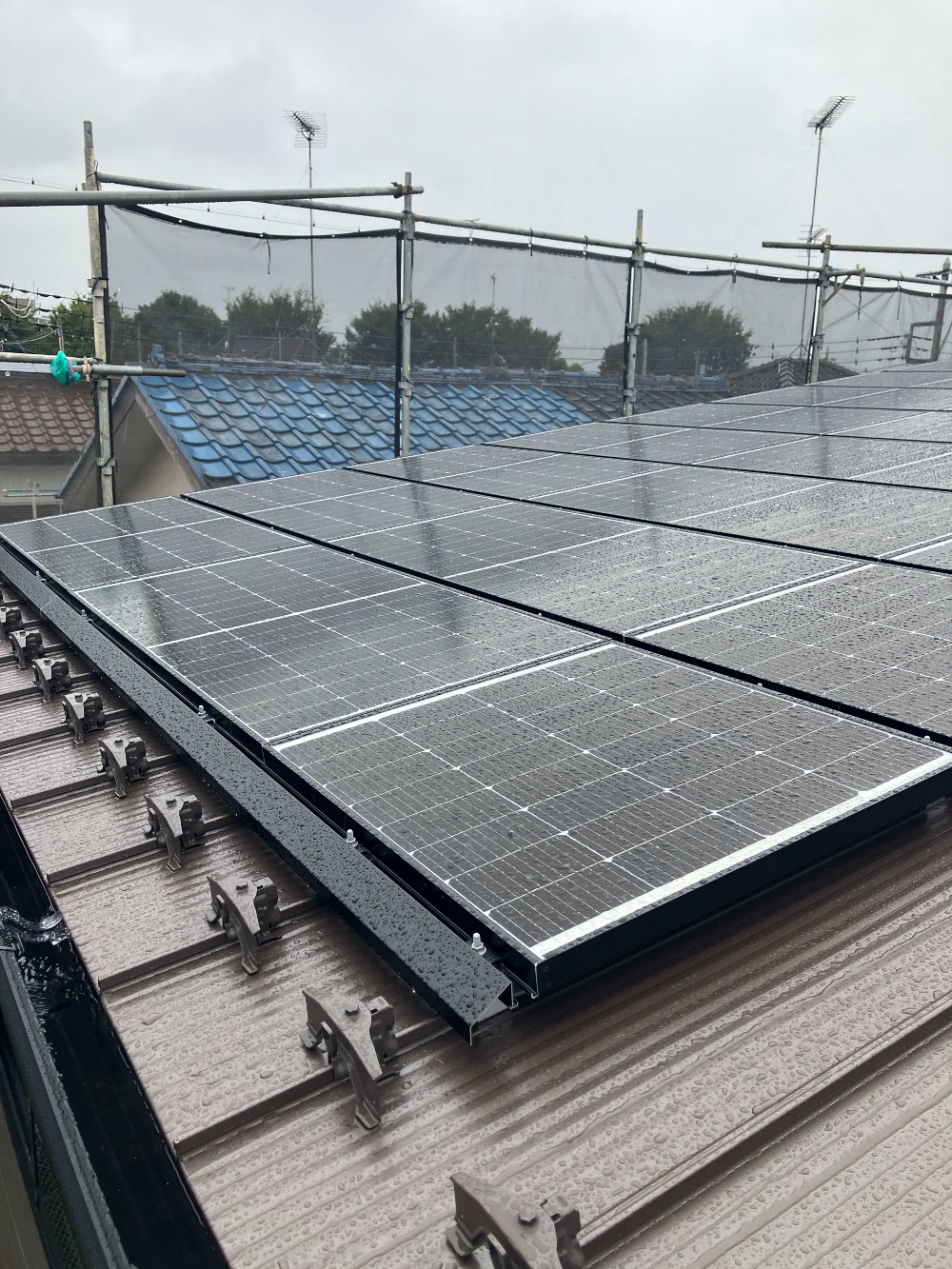

太陽光パネルの設置工事

太陽光パネルの設置工事

ZEH仕様に必須である「暮らしのエネルギーを支える」太陽光パネルの設置工事が完了しました!高品質のパネルをしっかり設置させていただき、長く安心して使っていただくため、見えなくなる架台の固定や位置合わせまで、細部まで妥協なく仕上げています。
次のステップは付属機器の設置工事。ひとつひとつの工程を大切に進めてまいります!

18. 2026年08月22日
外壁工事完了

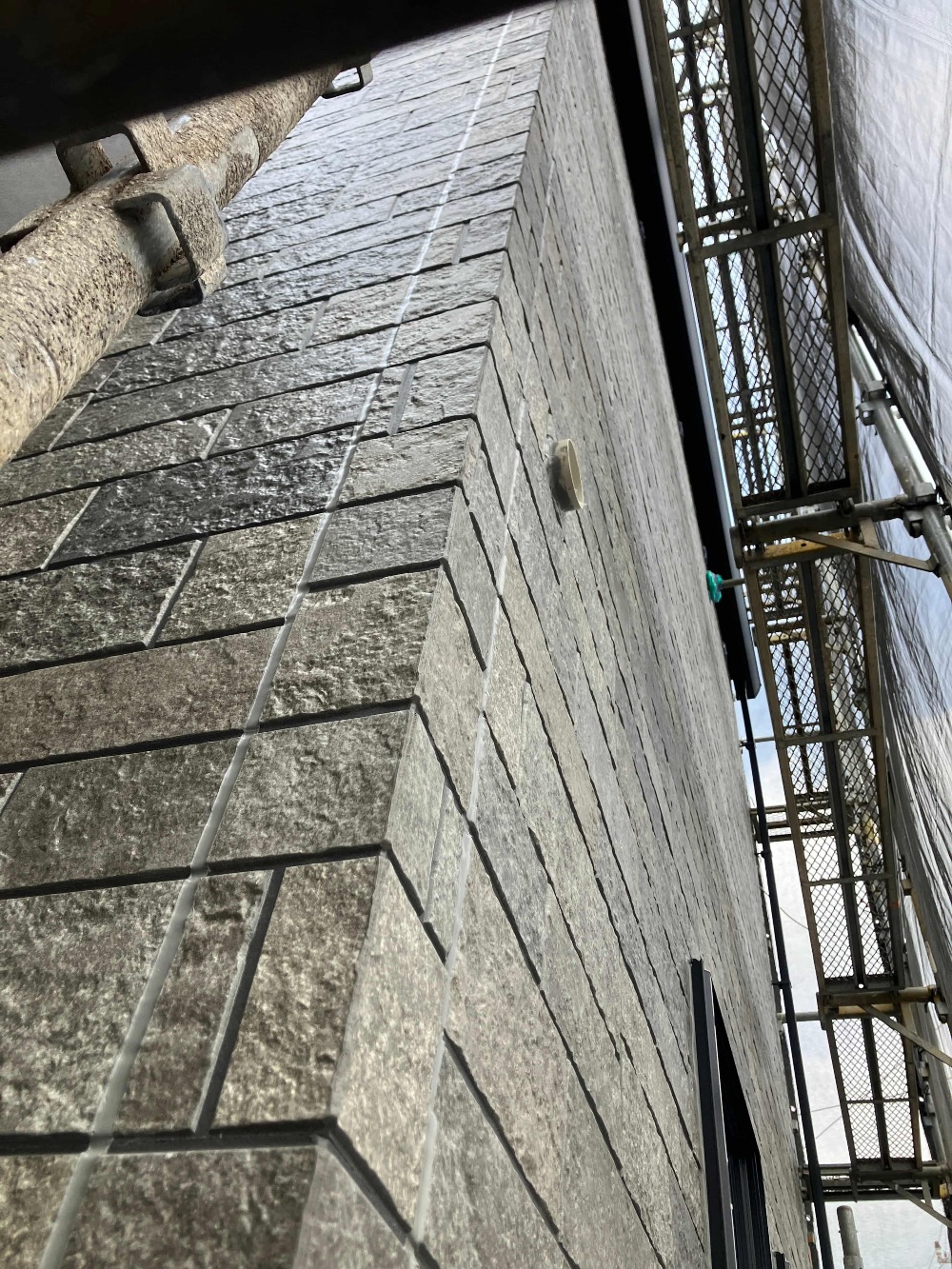

外壁工事完了

サイディングの工事進捗中です。 ご覧ください! このリアルな石調のサイディング、色味・色彩・凹凸がとても素敵でリアルな石のような質感なんです。アクセントとして採用したこのサイディング、足場が取れて全体像をご覧いただけるのが楽しみです。仕上げまで、もう少しお待ちください。

19. 2026年08月21日
軒天井

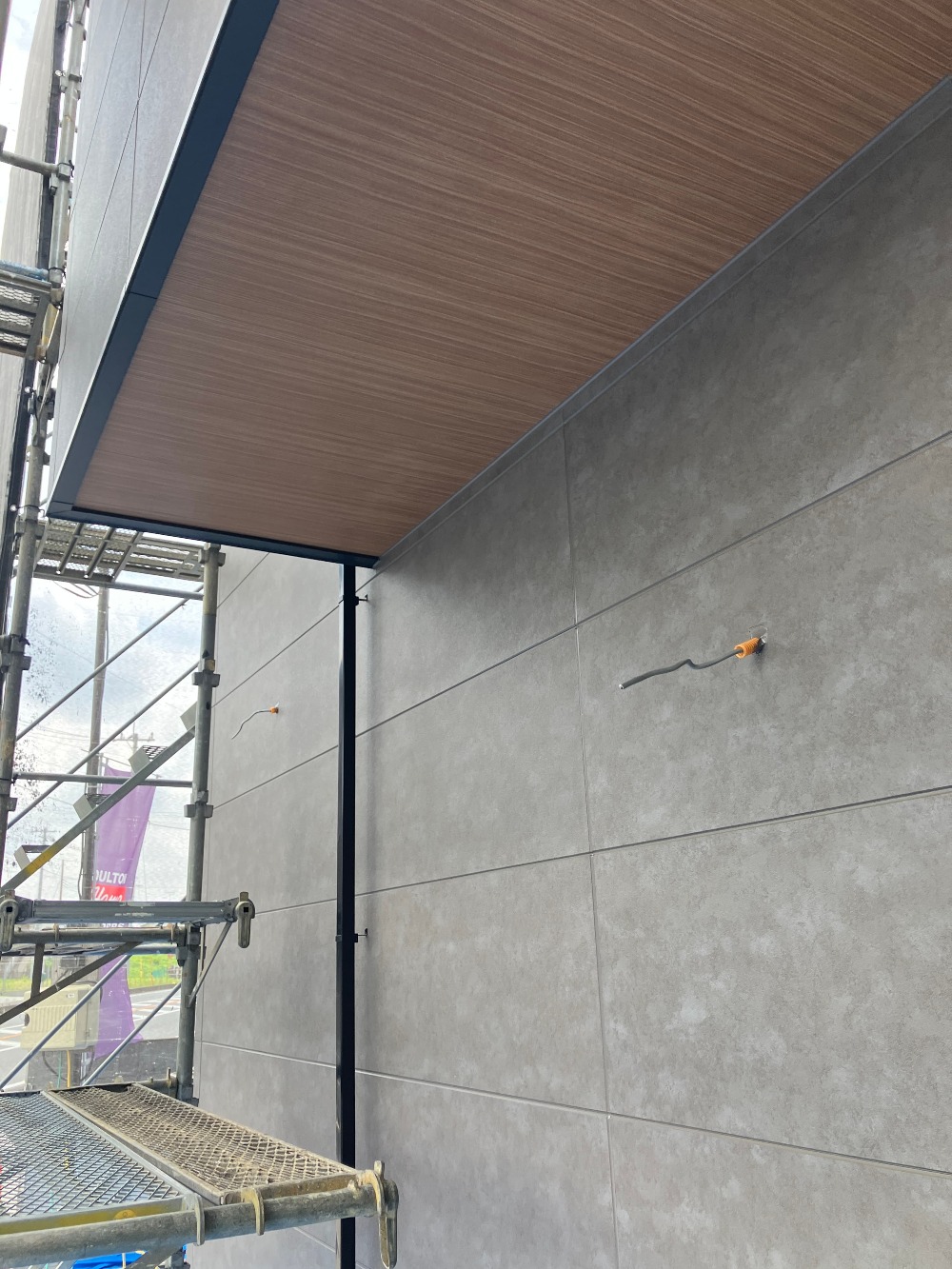

軒天井

玄関上部の軒天井の仕上げ完了しました。木目調で仕上げた天井、実際の木材を使用するとメンテナンスが大変になるので リアルな木目調部材を標準採用し施しております。 色味も明るく、ナチュラルな温かい雰囲気になります。 外壁の石調のグレーがクールな雰囲気に対して、軒天井の優しい彩がとてもバランスよく合うんです!照明の取付はこれからですが、照明が設置されると更に世界観が確立します。お楽しみに!!

20. 2026年08月17日
外壁工事の進行中です

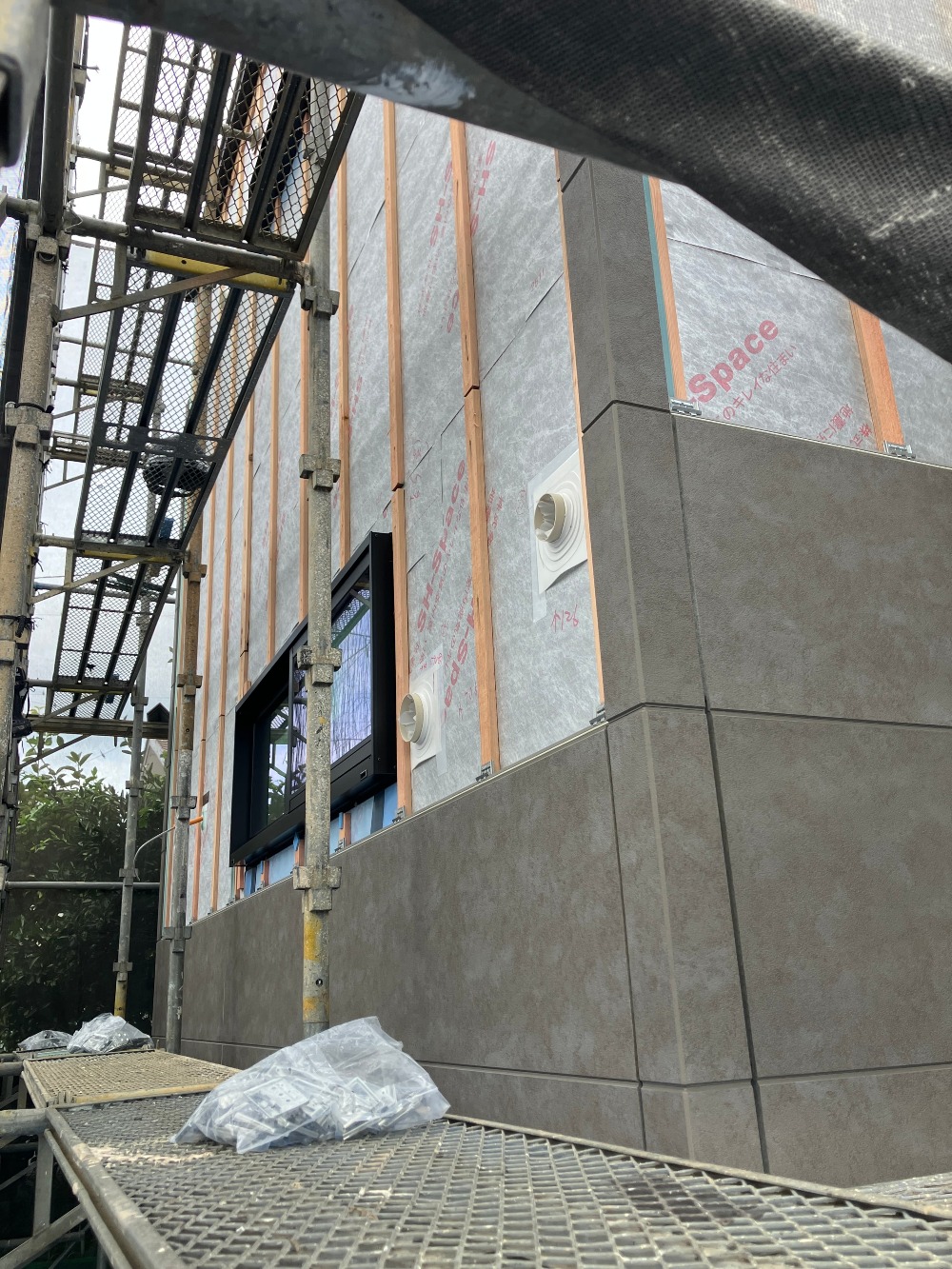

外壁工事の進行中です

丁寧に外壁業者さんにて仕上げのサイディングを設置していきます。サイディングの下地に見えるのは、当社オリジナルの遮熱性の透湿シートです。一般的な透湿シートより性能及び耐久性が高いアイテムを使用しております。これから外壁の仕上げに向けて、入念に作業進めていきます!

21. 2026年08月04日
木完しました!

木完しました!

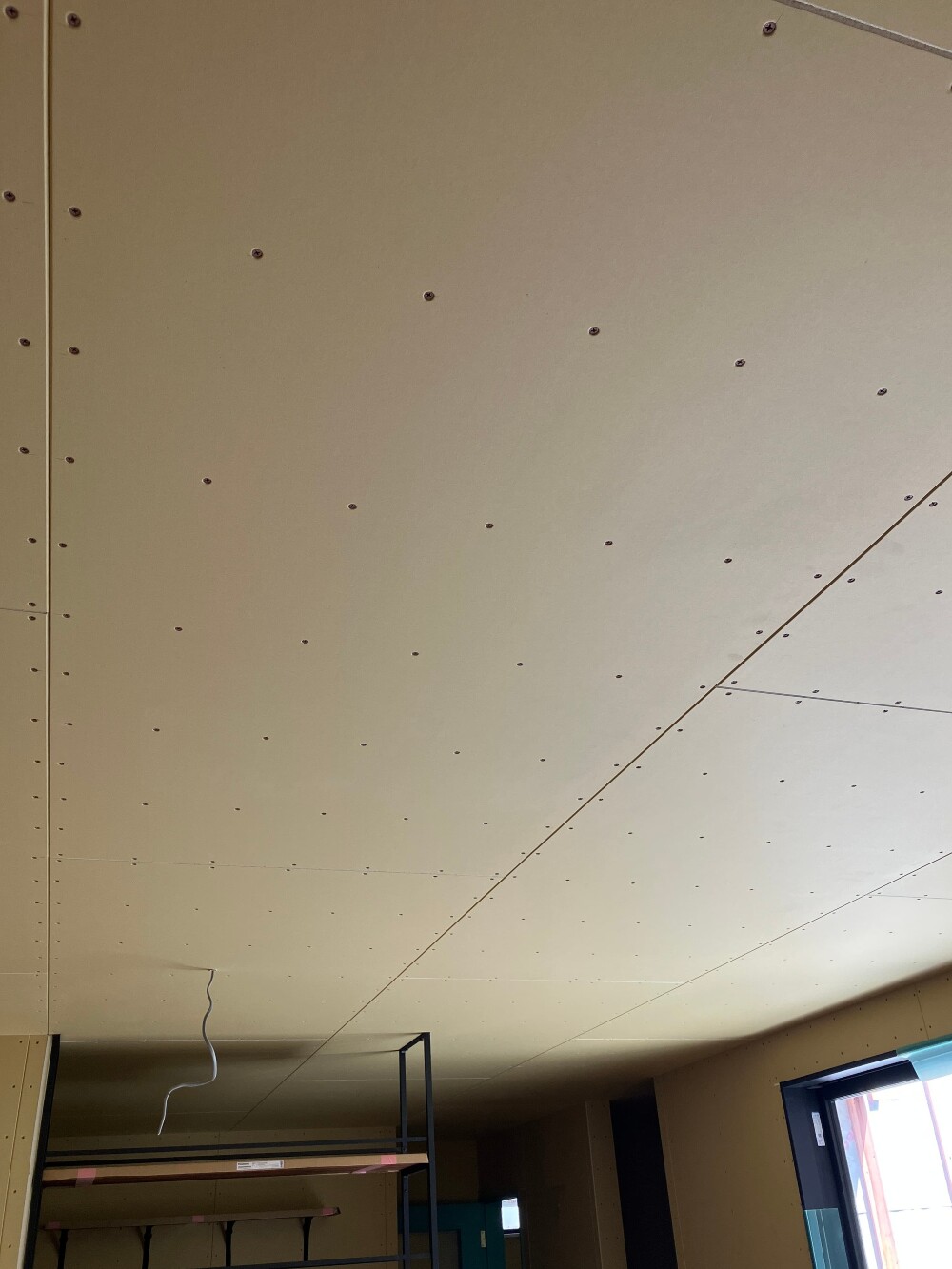

木工事が完了しました。天井の石膏ボードはクロスのズレが生じにくいように石膏ボードを千鳥にて貼り付けています。すべての箇所のビスのピッチや深さも丁寧にしっかり施工していただいています!

22. 2026年08月03日
ニッチ棚の造作

ニッチ棚の造作

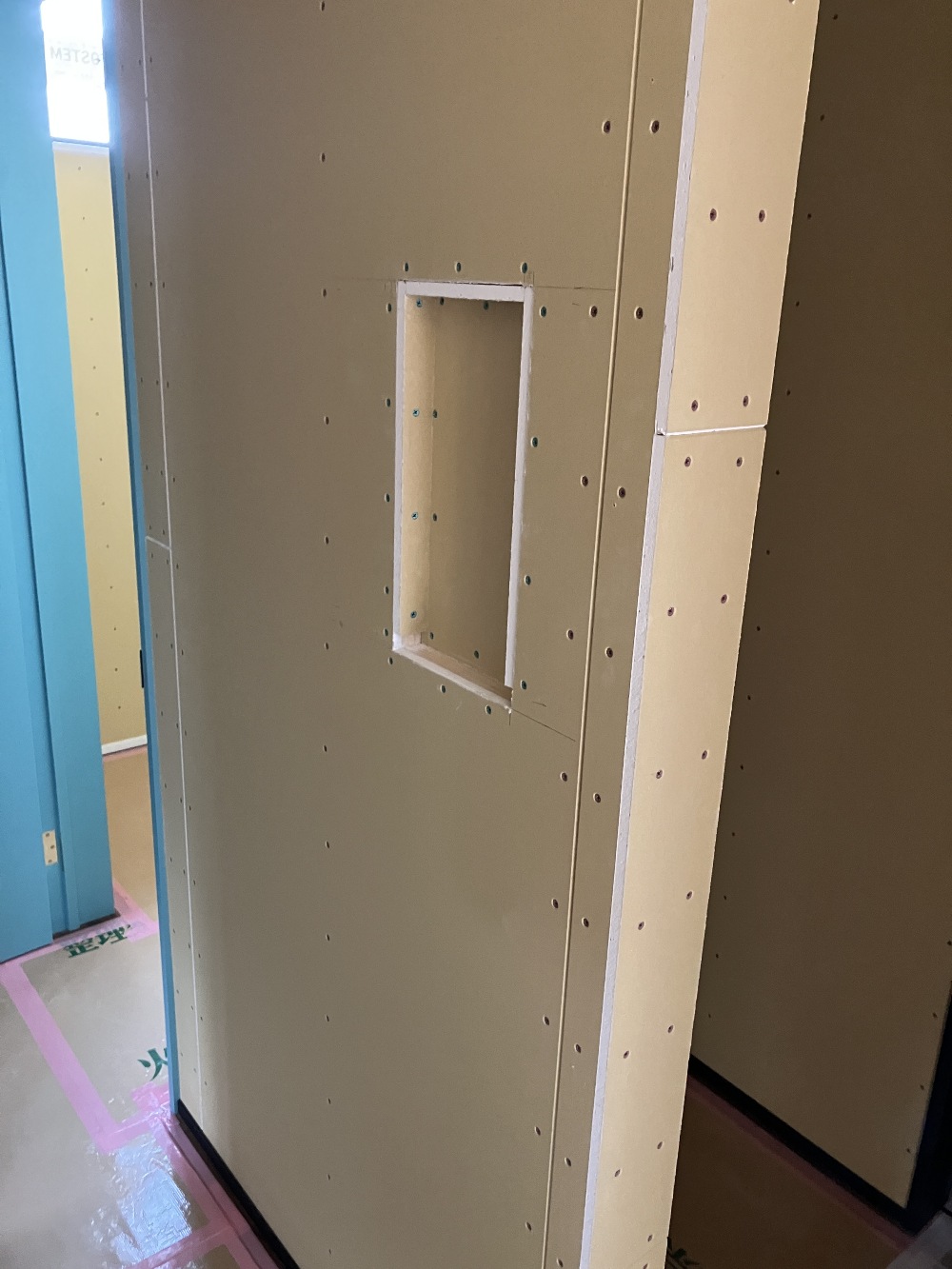

室内のインターホンを設置するニッチ棚が出来上がりました!このニッチ棚には、インターホンと太陽光パネルのリモコンが設置されます!設置位置や高さについて、お施主様と話し合いし決めましたので、最適な箇所になっていると思います。これからクロス工事に入りますので、完成したら改めて報告させていただきます!

23. 2026年08月01日
オリジナル階段笠木を設置

オリジナル階段笠木を設置

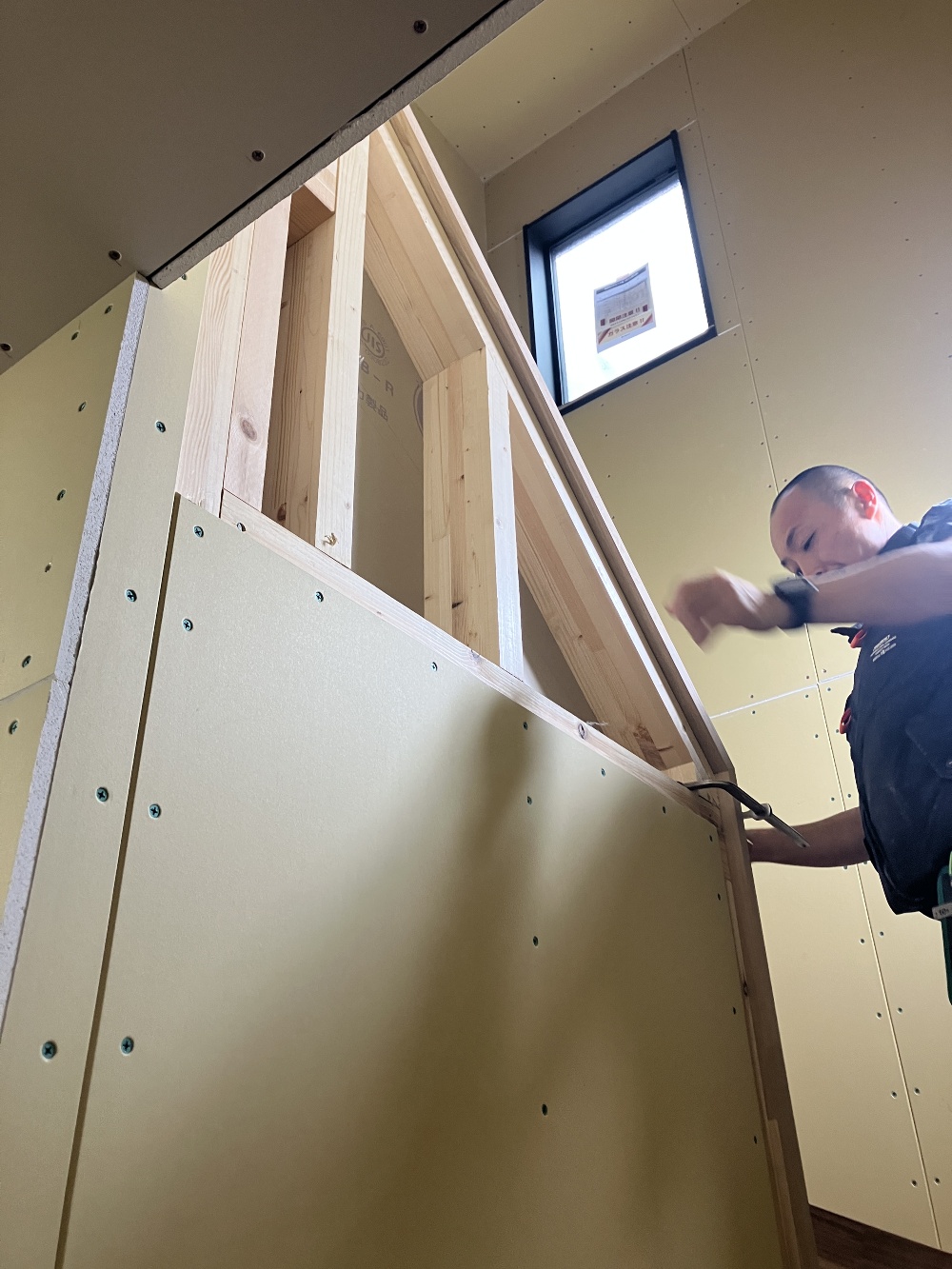

大工さんが丁寧に丁寧に施工してくれています!当社オリジナルのタモの笠木は、経年変化を楽しめる部材です。大工さん達は口を揃えて「階段の施工が一番緊張する」と言いますね。階段全体が終わり、笠木も美しく丁寧に施工してくれていますね。猛暑日の続く暑いなかありがとうございます!

24. 2026年07月27日
R壁を施工しました!

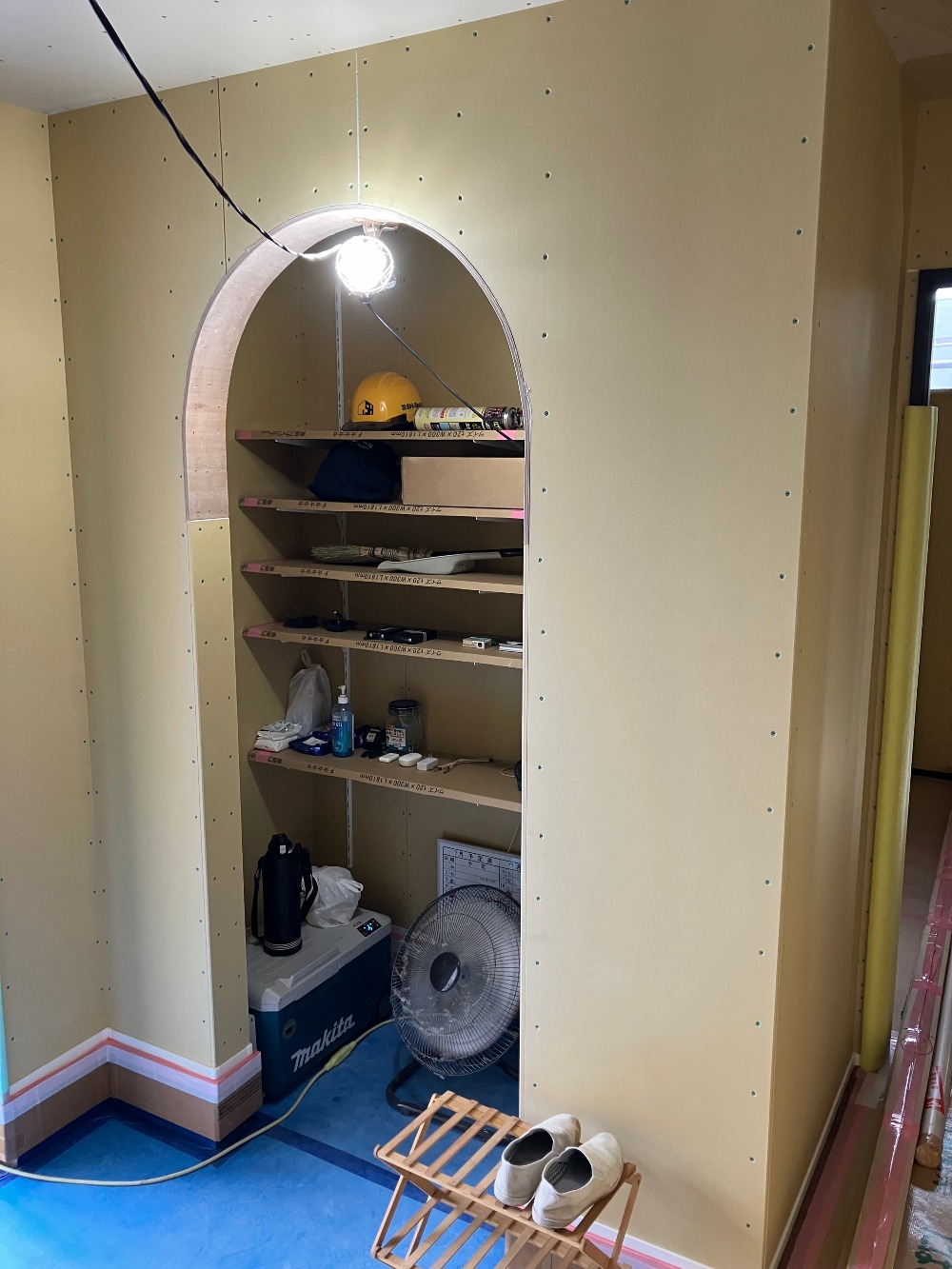

R壁を施工しました!

お施主様と入念な打ち合わせの上、寸法決めしたRの垂れ壁が出来上がりました。 この壁の中はシューズクロークとなり、天井からは逸品のペンダント照明を取り付ける予定です。 R壁は塗り壁調のクロスを施します。R壁の造作の技術!このような丁寧な施工こそ、当社大工さんの技術力の高さを表しています!クロス施工後の仕上げもお楽しみに!

25. 2026年07月23日
建具枠取付

建具枠取付

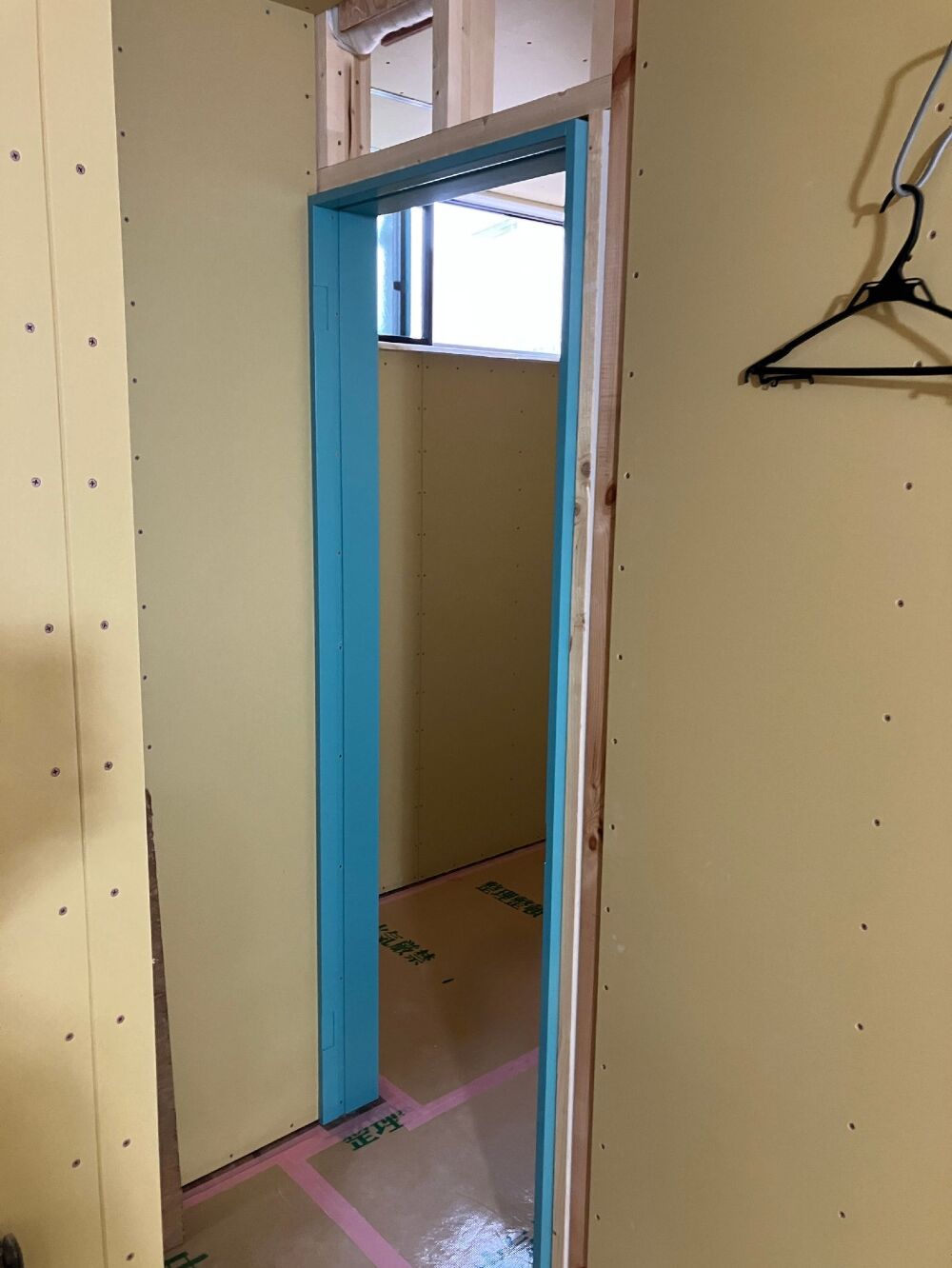

室内の建具枠を取り付けています!

26. 2026年07月07日
外装下地検査

外装下地検査

外部の防水検査を行いました。室内へと貫通している箇所は役物を使い止水処理しています。

27. 2026年07月04日
気密シート

気密シート

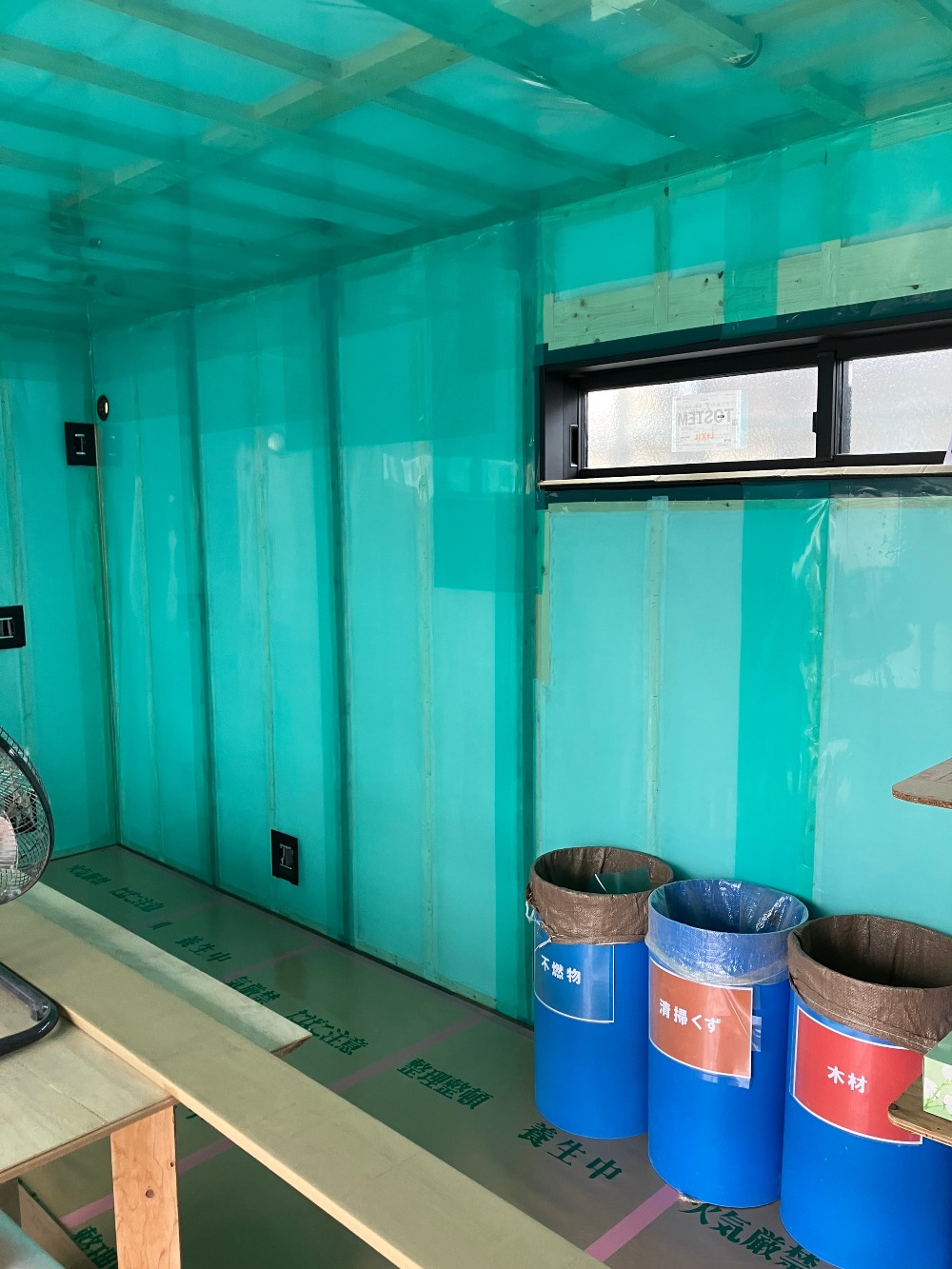

室内石膏ボードを貼る前に、湿気を壁内に入れないようにシートを貼りました。とても丁寧に貼っていただいてます。

28. 2026年06月30日
断熱材入れ

断熱材入れ

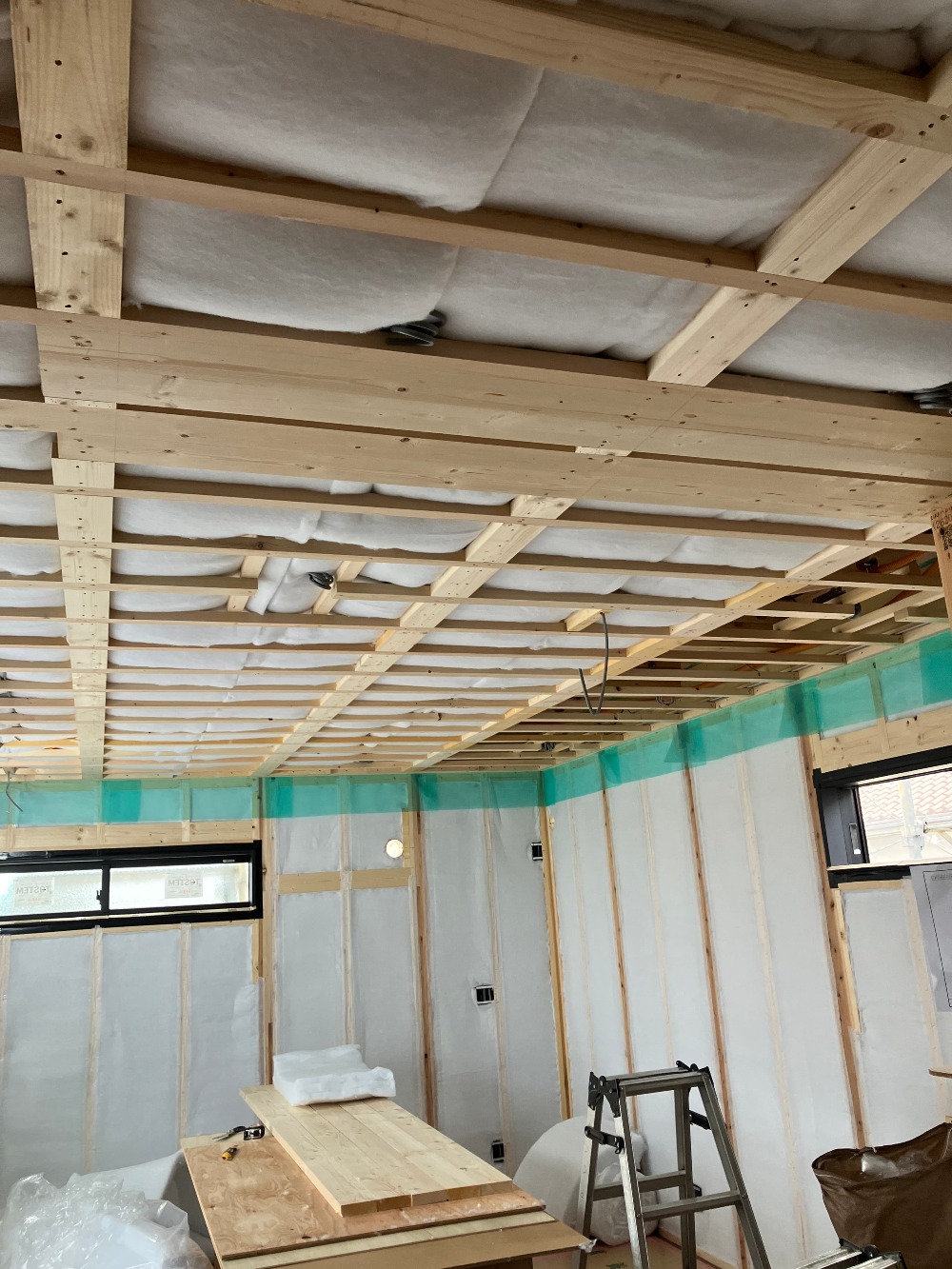

配線・配管工事の後に外周部の壁・天井へ断熱材を入れ始めました。

29. 2026年06月16日
棚下地

棚下地

事前に打ち合わせして決めた棚の取付位置へ下地を入れてもらいました。

30. 2026年06月13日
構造検査

構造検査

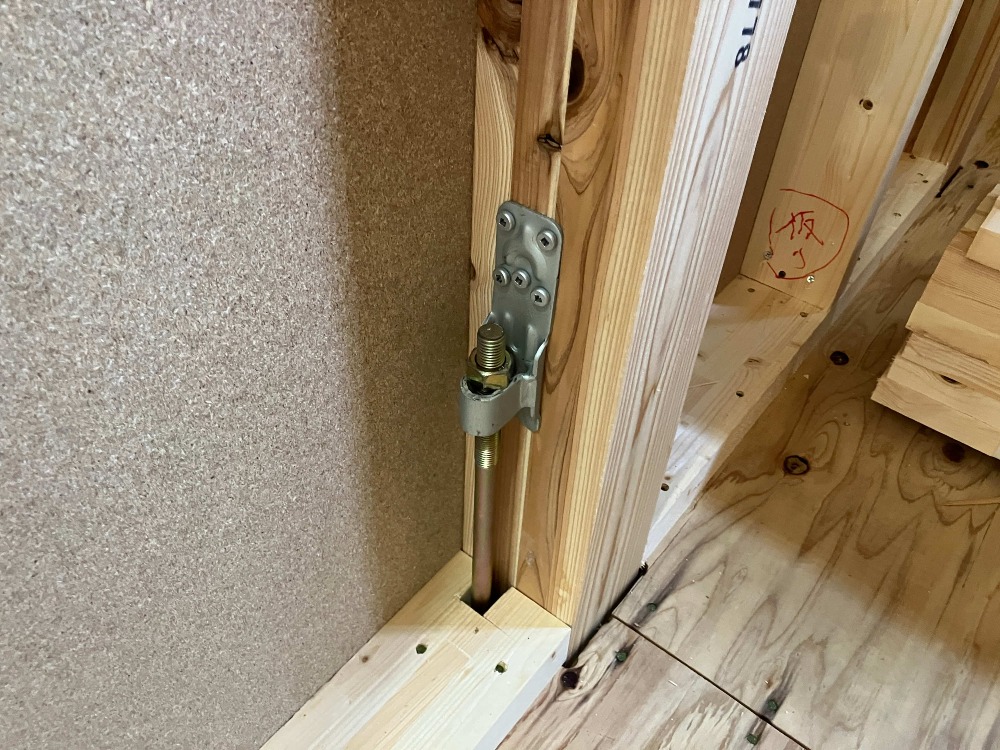

耐力壁や柱の金物の取付が終わったところで検査を実施しました。

31. 2026年05月29日
構造用パネル

構造用パネル

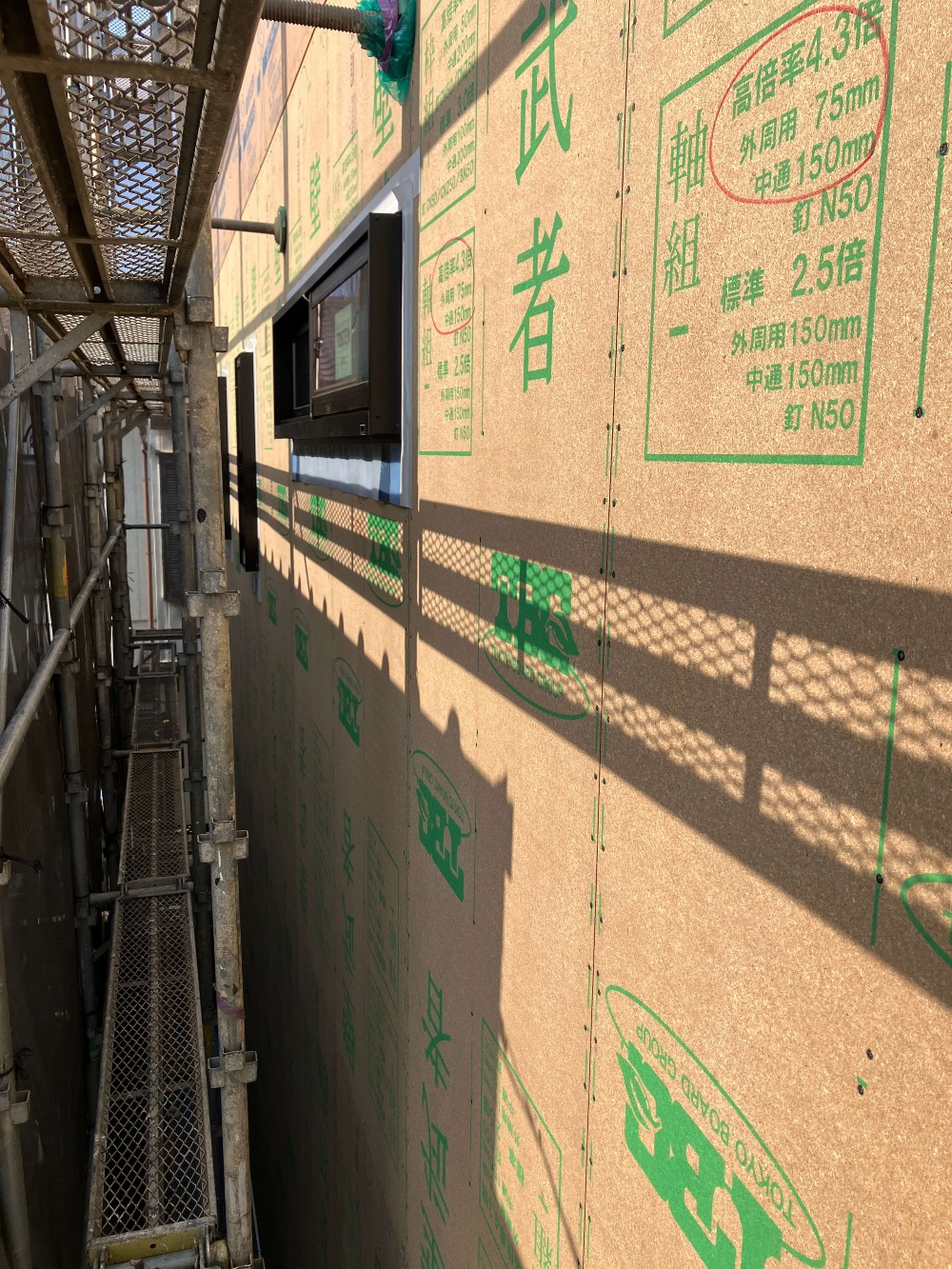

外周の構造用パーティクルボードを貼りました。耐力壁になる所は釘の種類とピッチに注意します。

32. 2026年05月26日

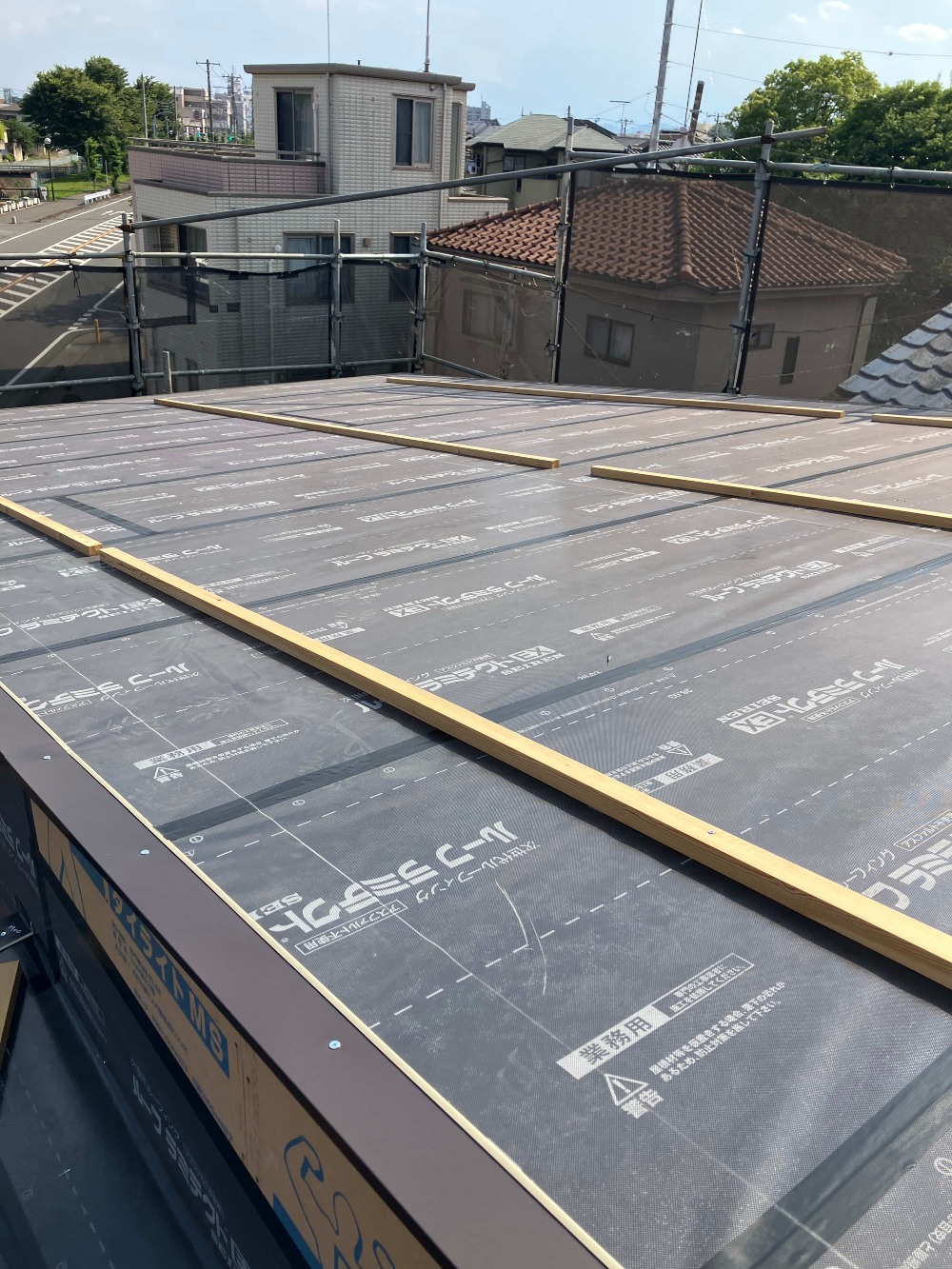

屋根下地

屋根下地

屋根の防水下地であるルーフィングを敷きました。

33. 2026年05月23日
上棟

上棟

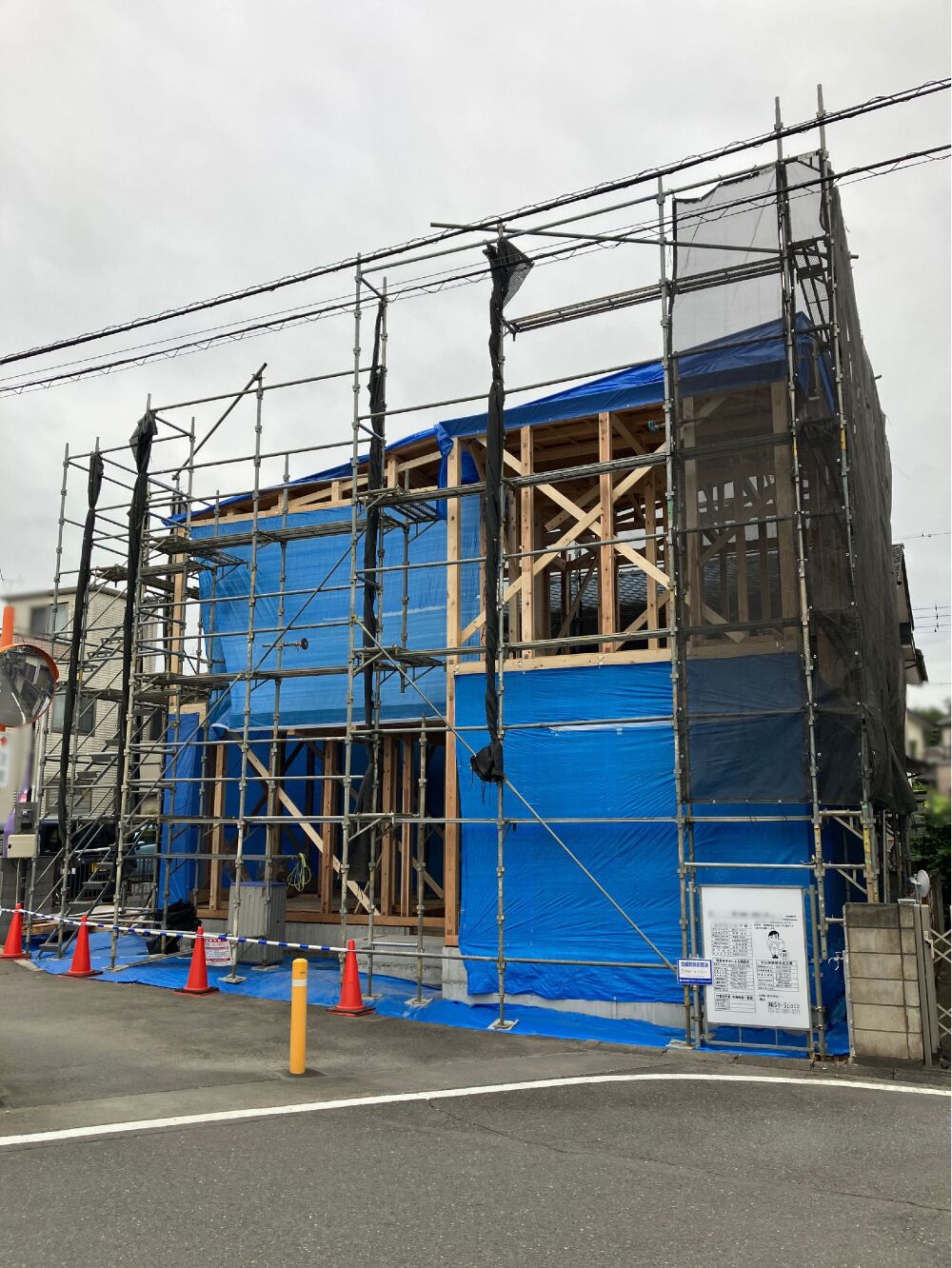

建物の上棟を行いました。上棟後日は雨予報もあったのでシートで養生をして作業終了です。

34. 2026年05月18日

土台敷

土台敷

土台を敷き、断熱材を入れ1階の床合板を敷きました。

35. 2026年05月14日
基礎完成

基礎完成

養生期間を置いた後、枠をばらし基礎の完成です。

36. 2026年05月07日

立ち上がり型枠

立ち上がり型枠

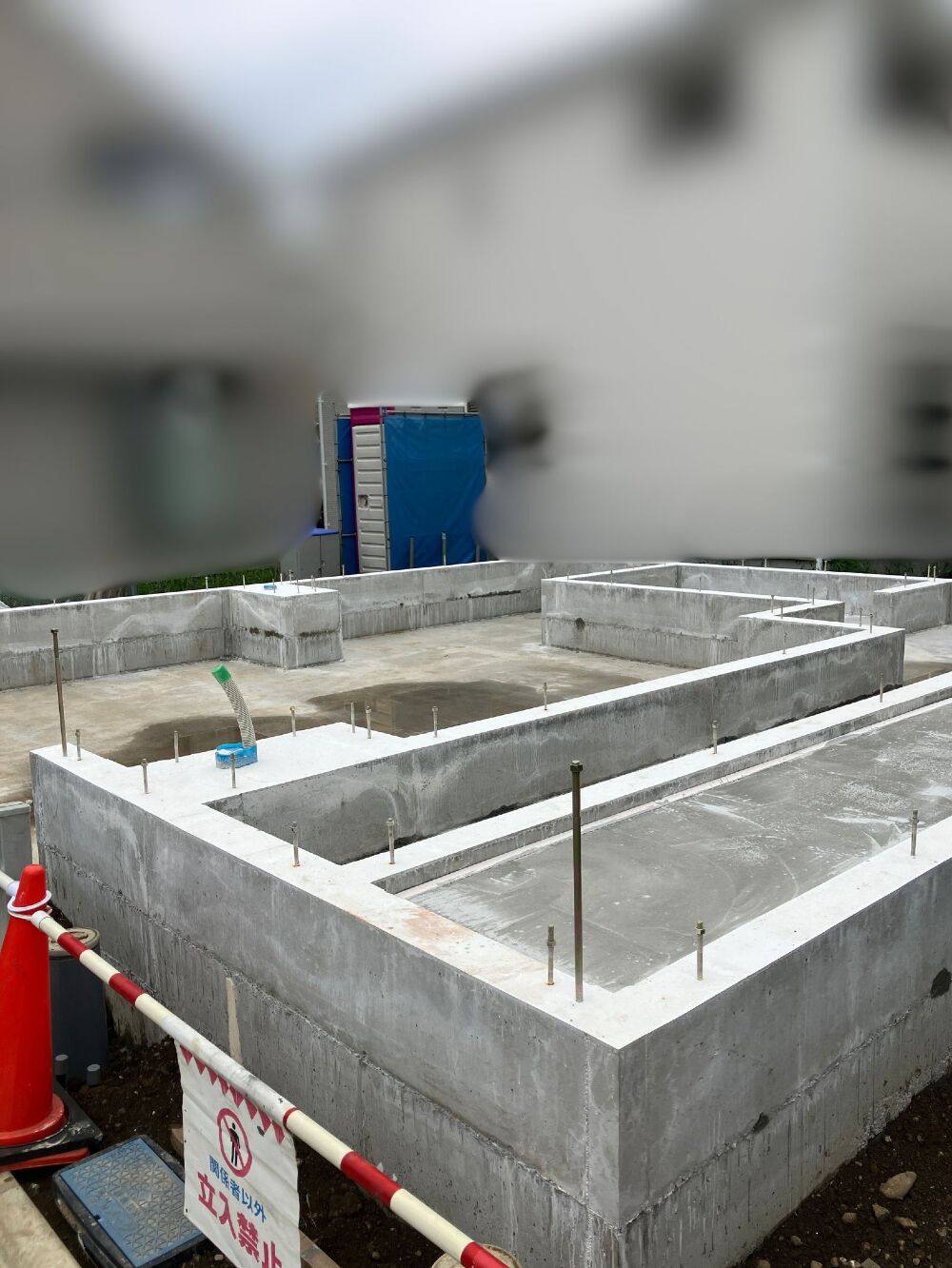

耐圧盤が固まったあとに、立ち上がりの型枠を設置しコンクリートを打設します。

37. 2026年04月30日

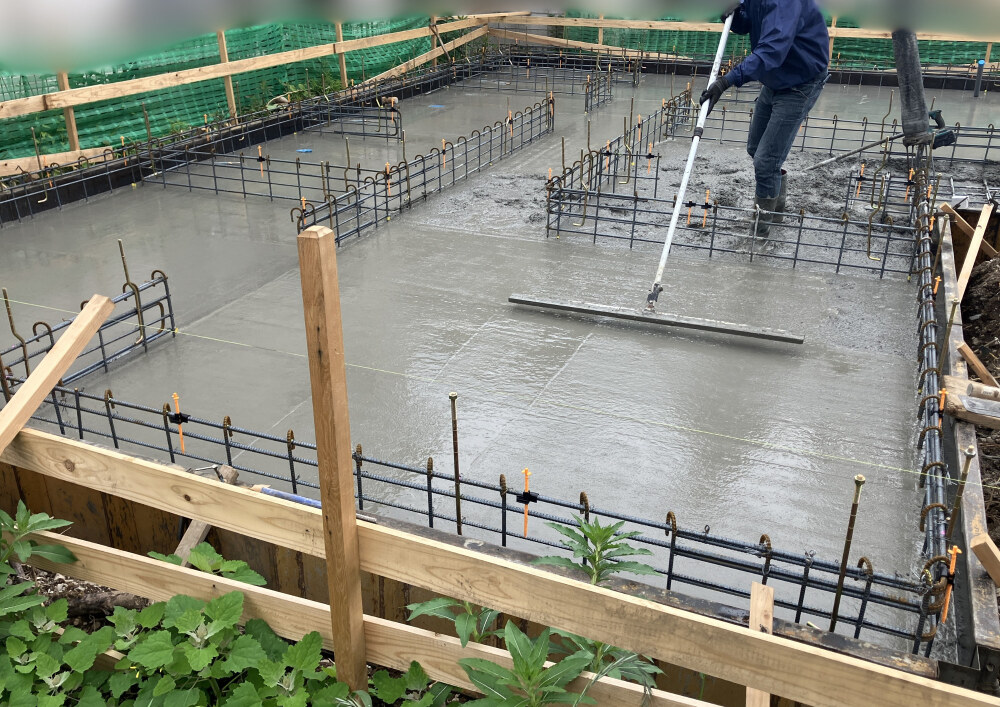

耐圧盤打設

耐圧盤打設

基礎のベースである盤のコンクリートを打設しました。

38. 2026年04月29日

配筋検査

配筋検査

鉄筋を組み上げた後に検査を受け合格しています。

39. 2026年04月21日

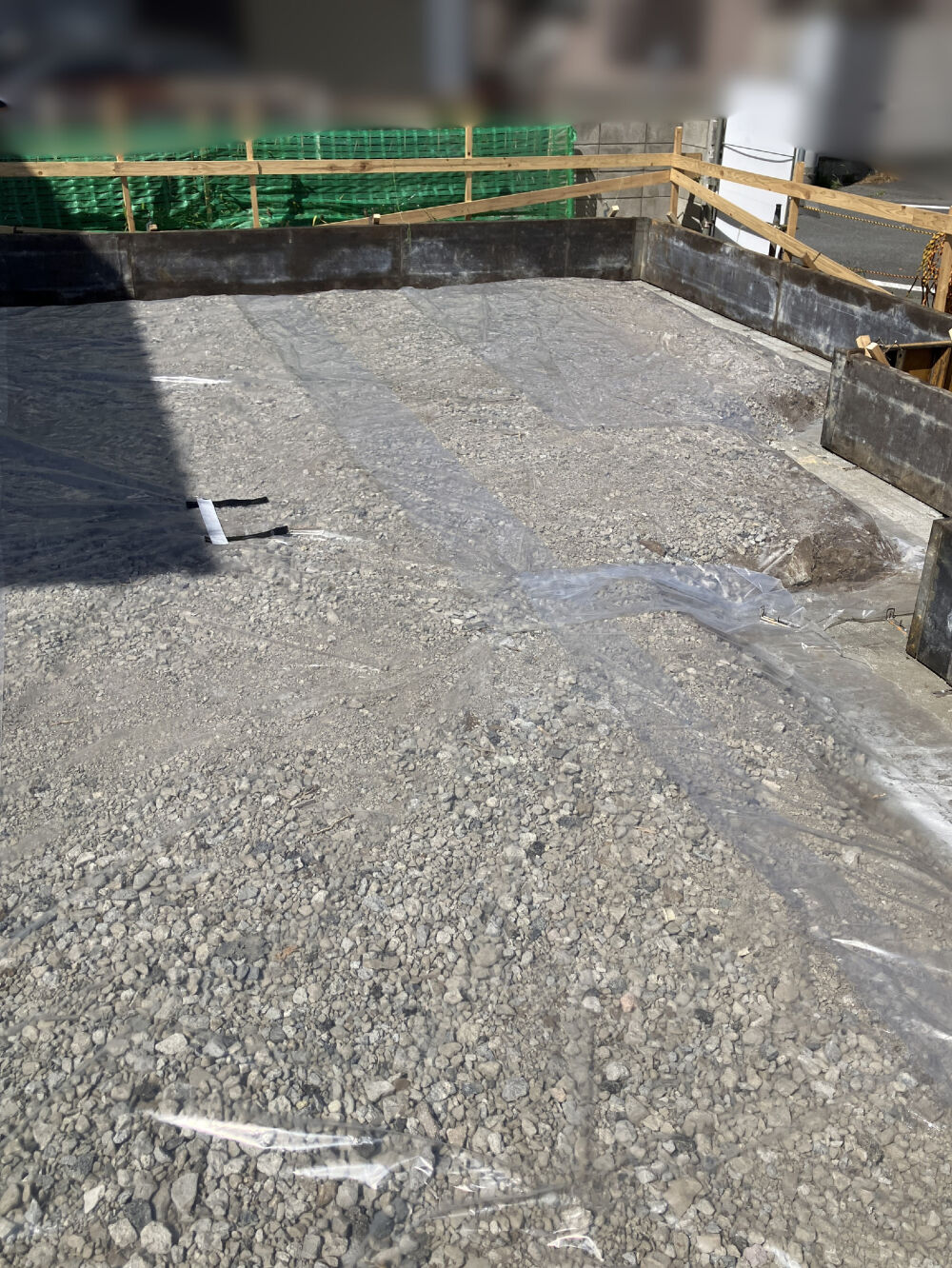

防湿シート

防湿シート

砕石を締め固めて、鉄筋を組む前に防湿シートを敷きました。

40. 2026年04月17日

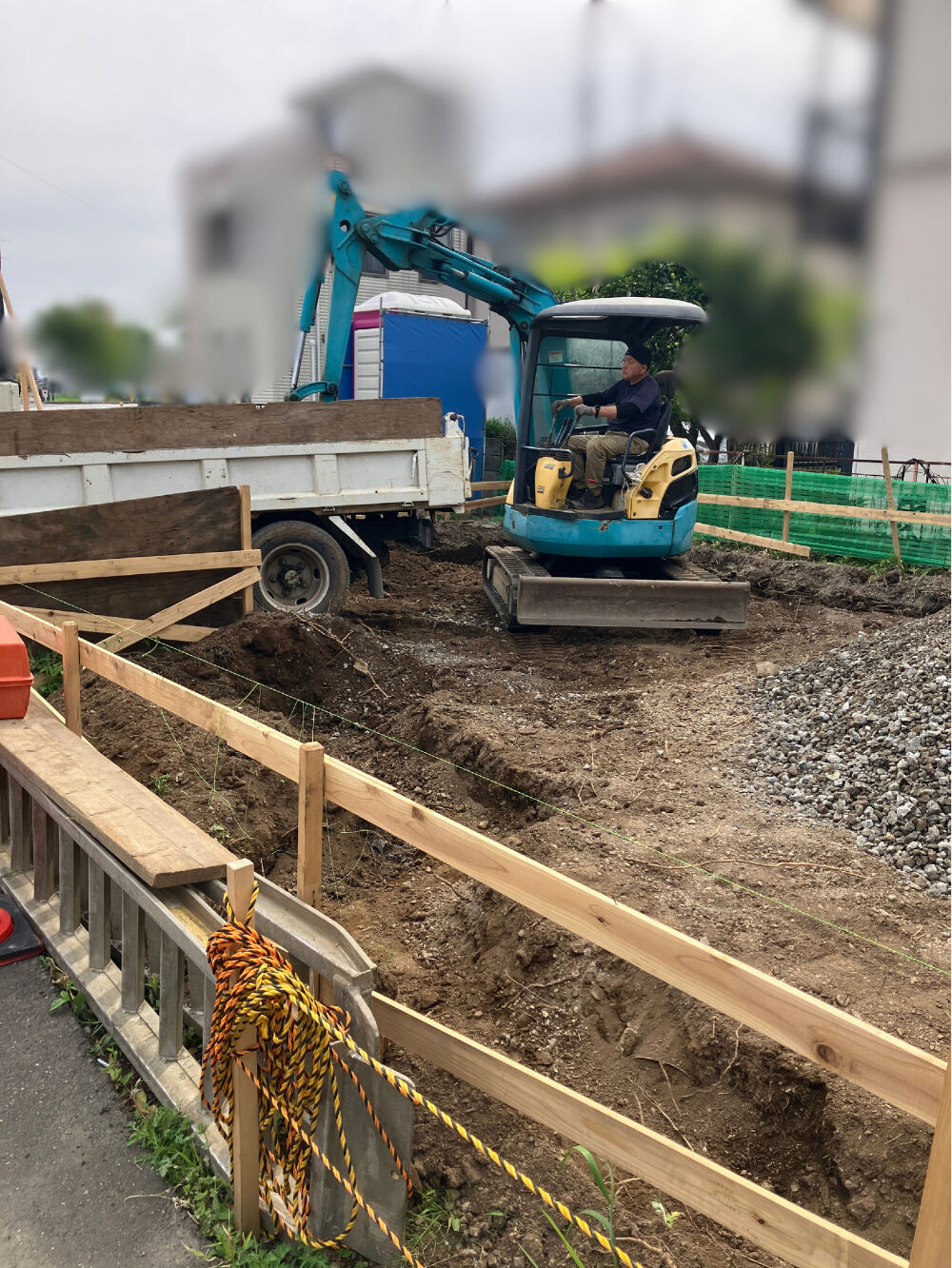

根切り・砕石

根切り・砕石

基礎下地作りを始めました!

41. 2026年04月10日

位置出し

位置出し

基礎工事の配置と高さの位置出しをしました。
