1/1 Toy House=長期優良住宅認定

比企郡鳩山町T様

お施主様邸別|すべて

建築中レポート

1. 2026年03月09日

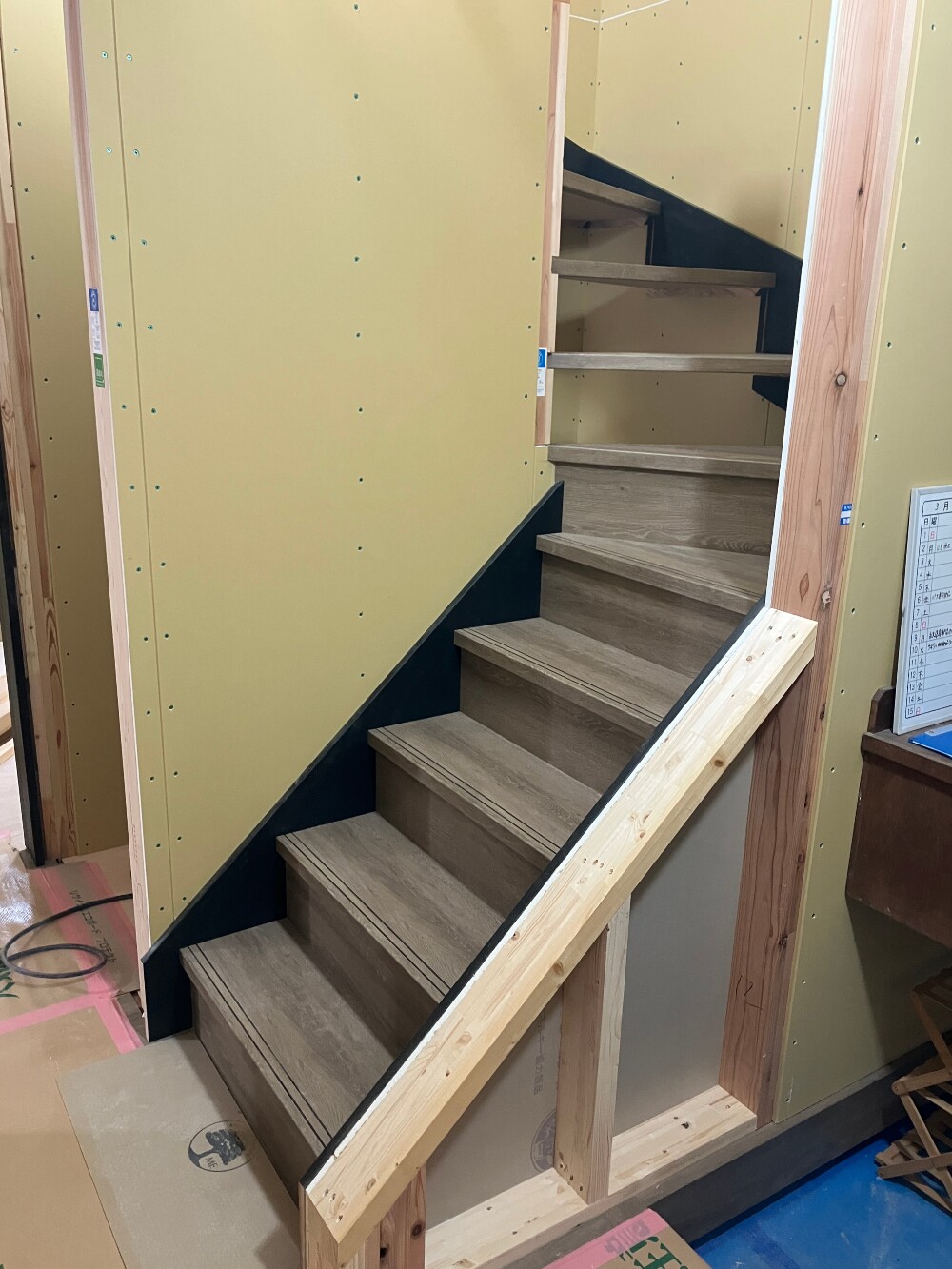

階段取付

階段取付

階段を施工し始めました。施工が終われば2階への上り下がりが楽になります。

2. 2026年03月04日

ドア枠取付

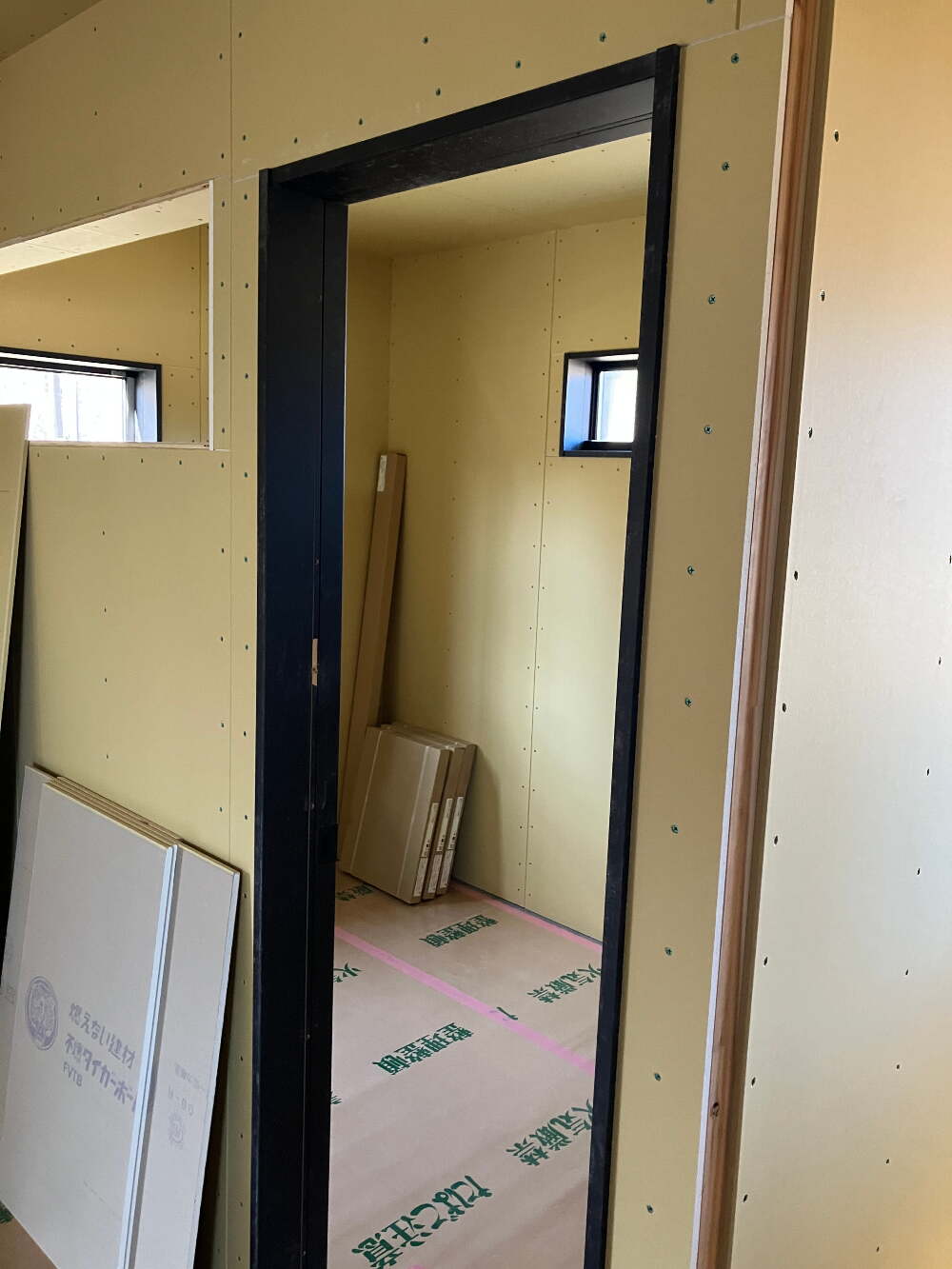

ドア枠取付

室内のドア枠を取付けました。

3. 2026年03月02日

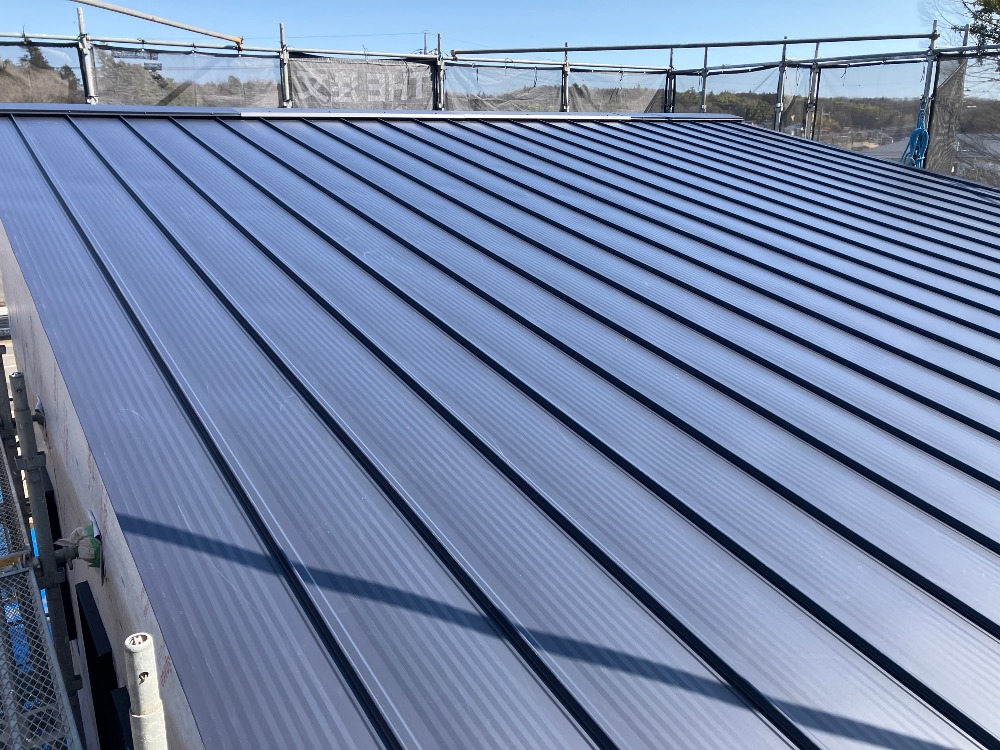

屋根仕上

屋根仕上

屋根の仕上げ材の鋼板を貼って仕上げました。

4. 2026年02月27日

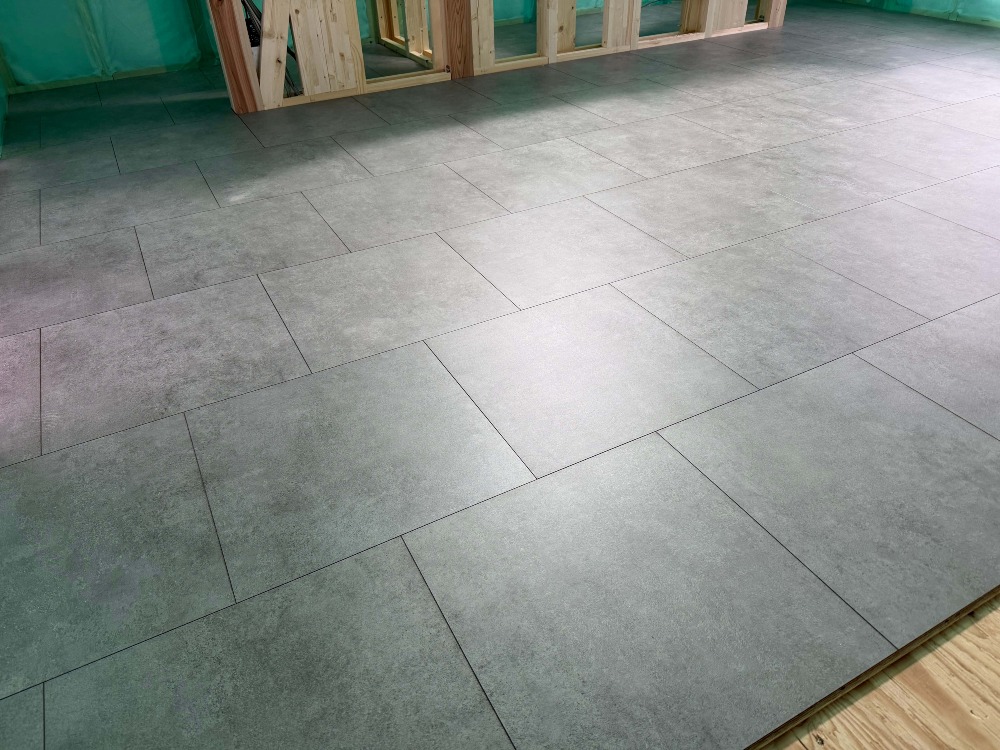

床板貼り

床板貼り

床材のフローリングを貼り始めました。何色か使用しているので注意して貼っています。

5. 2026年02月19日

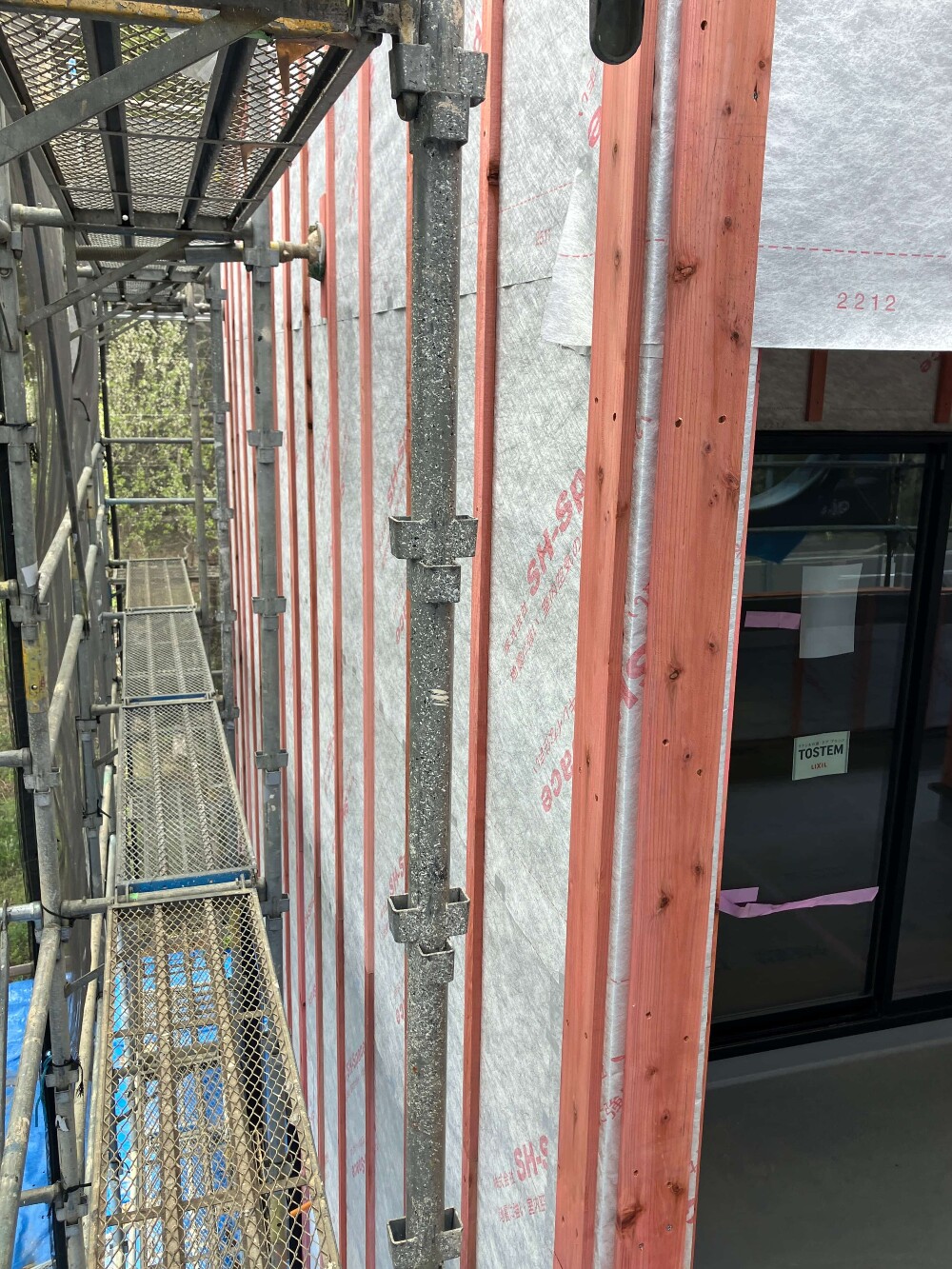

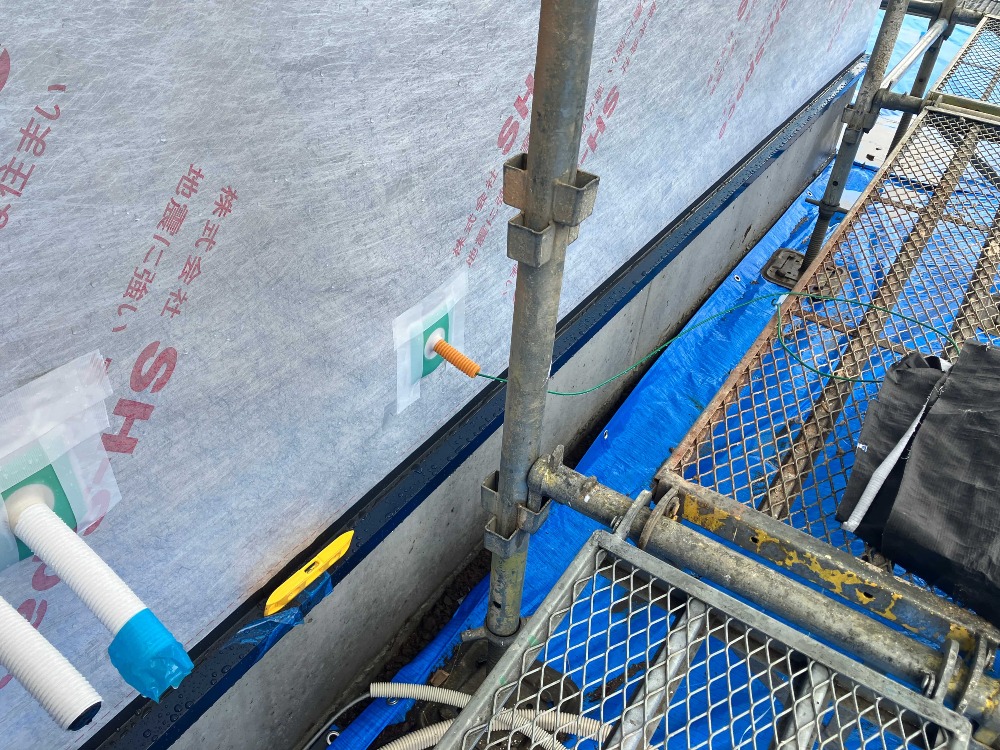

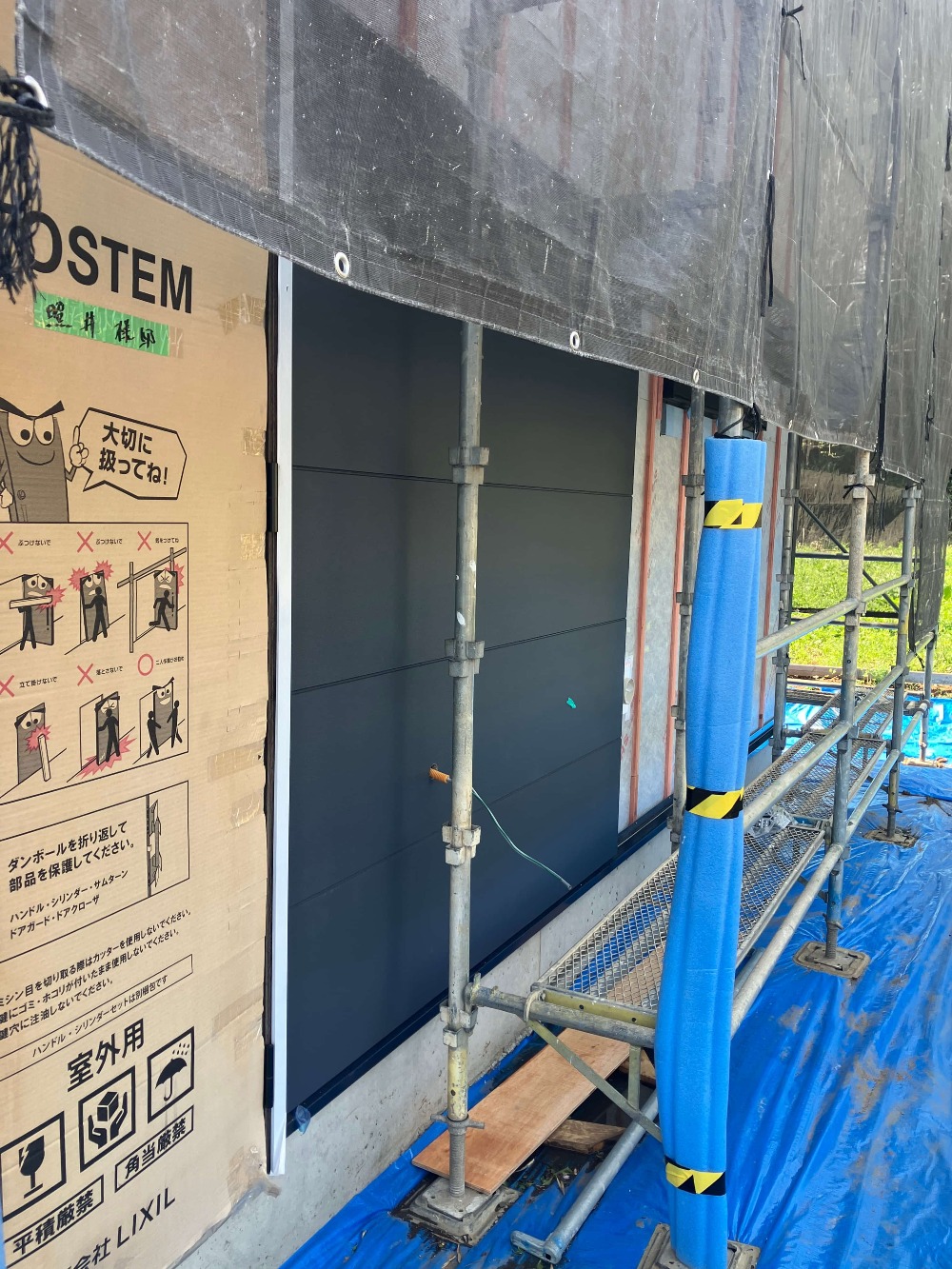

外装下地

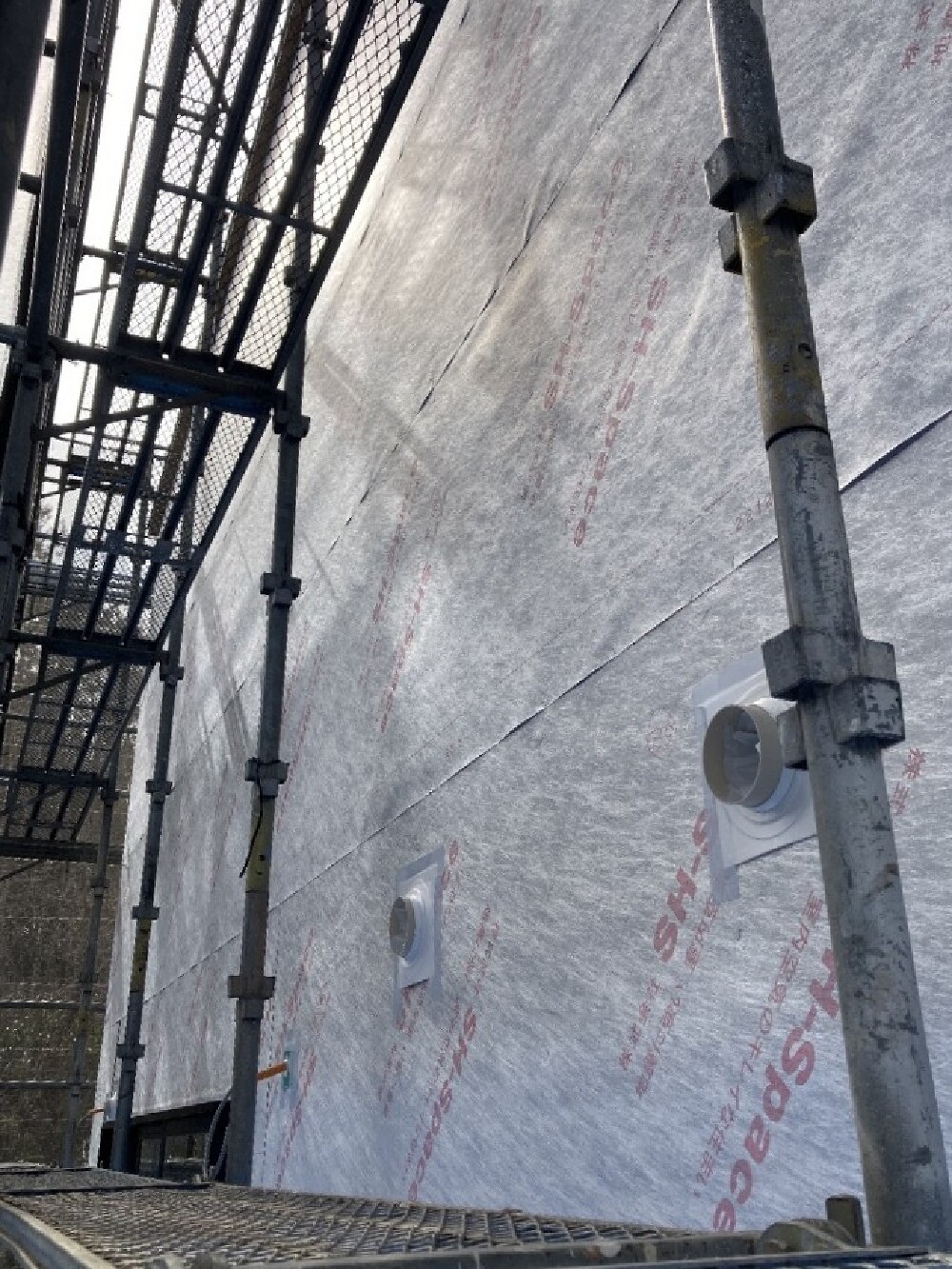

外装下地

構造検査のあと、外壁の」の防水シートを貼りました。

6. 2026年02月17日
断熱材

断熱材

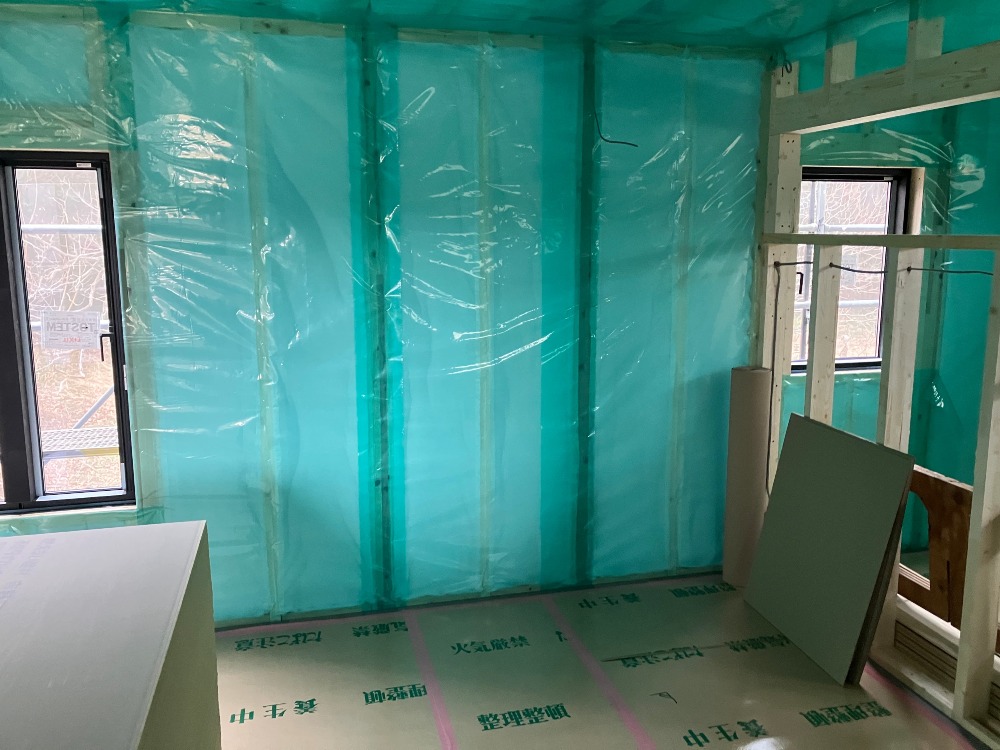

外部に面した壁・天井に断熱材を充填しました。

7. 2026年02月12日
サッシ取付

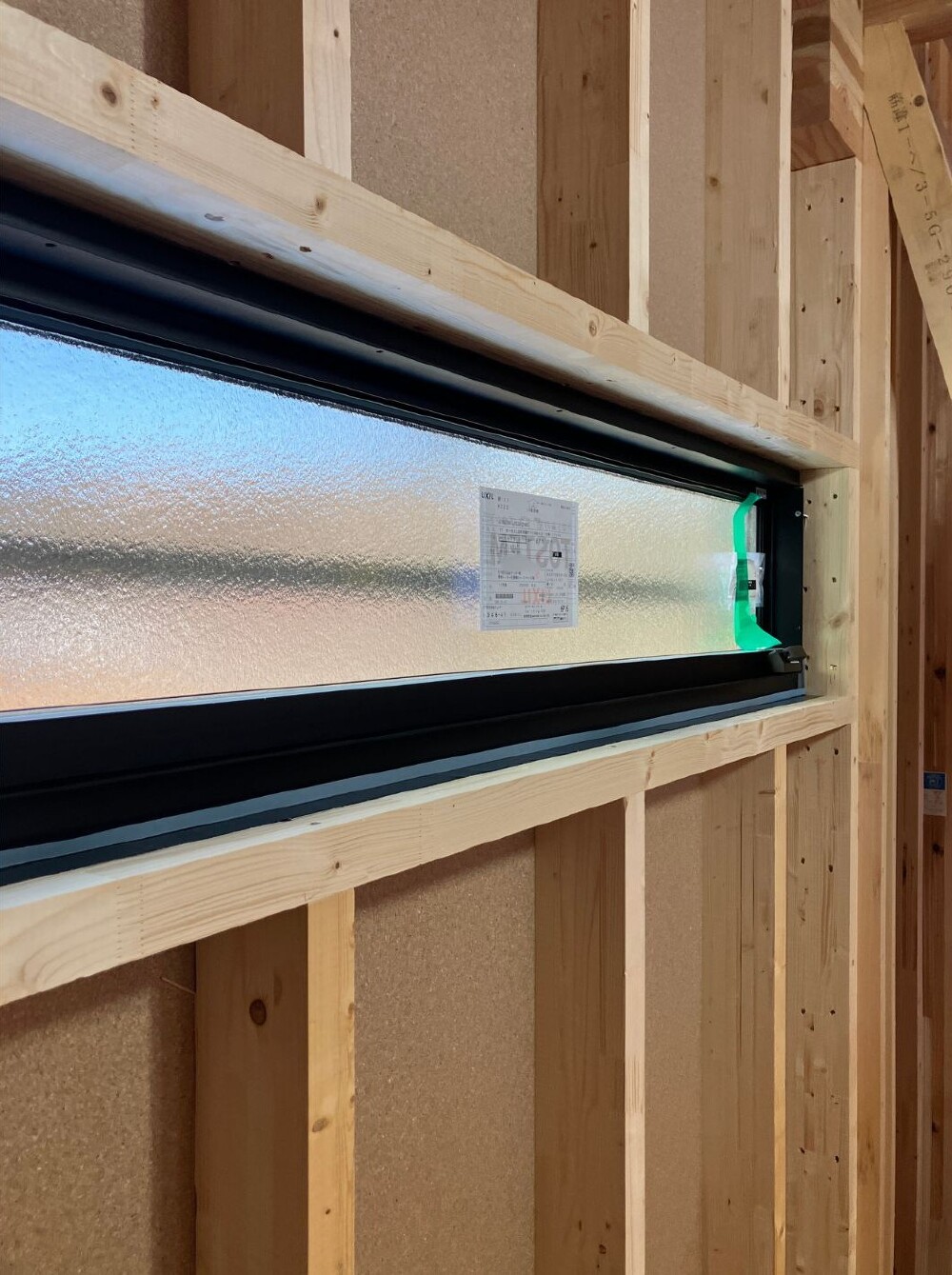

サッシ取付

外部開口部のサッシを取付ました!

8. 2026年02月07日
構造用パネル

構造用パネル

外周壁面い構造のパネルを貼りました!

9. 2026年02月02日
上棟

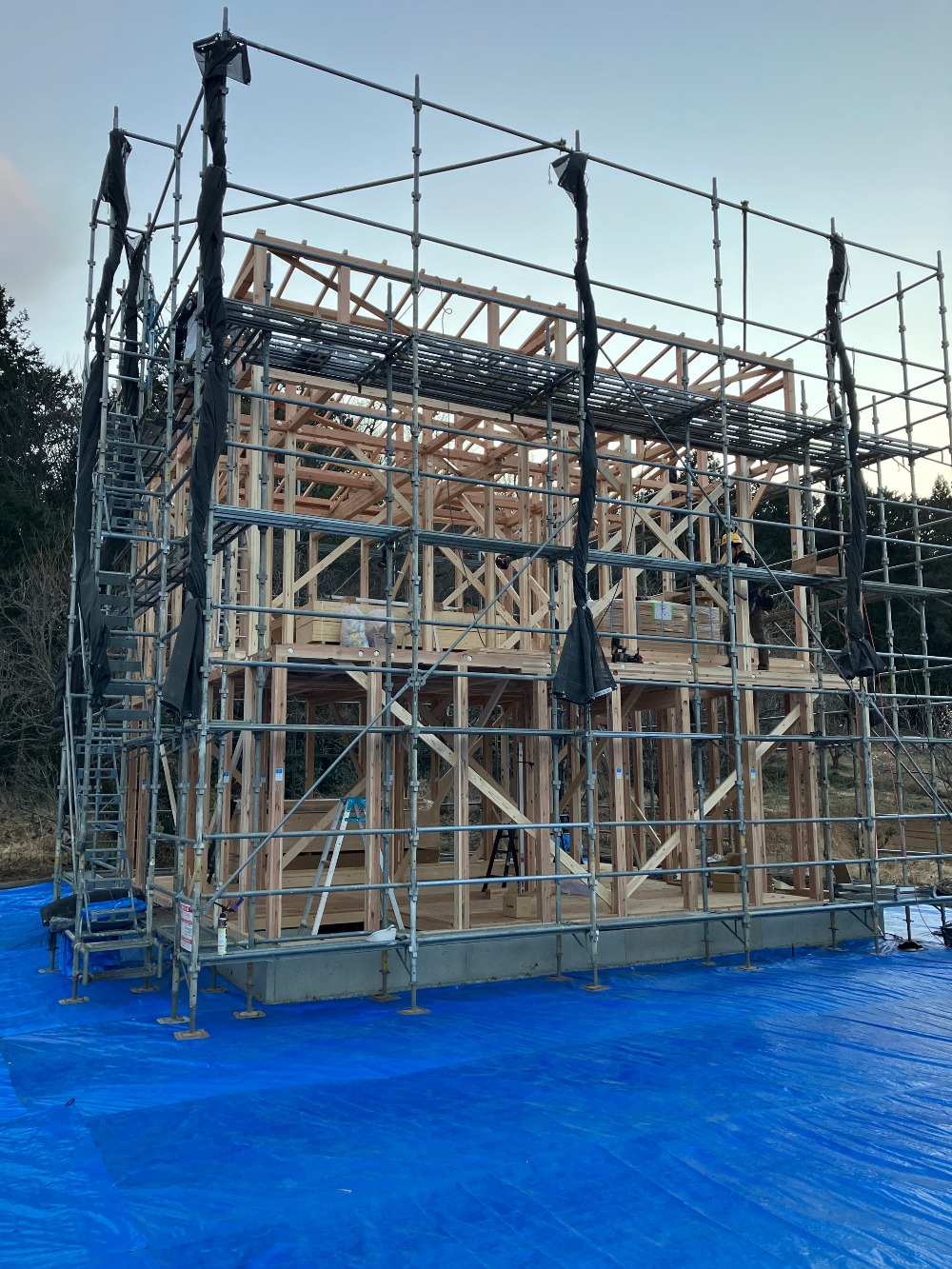

上棟

建物の骨組を組み上げての上棟作業を行いました。

10. 2026年01月29日
土台敷

土台敷

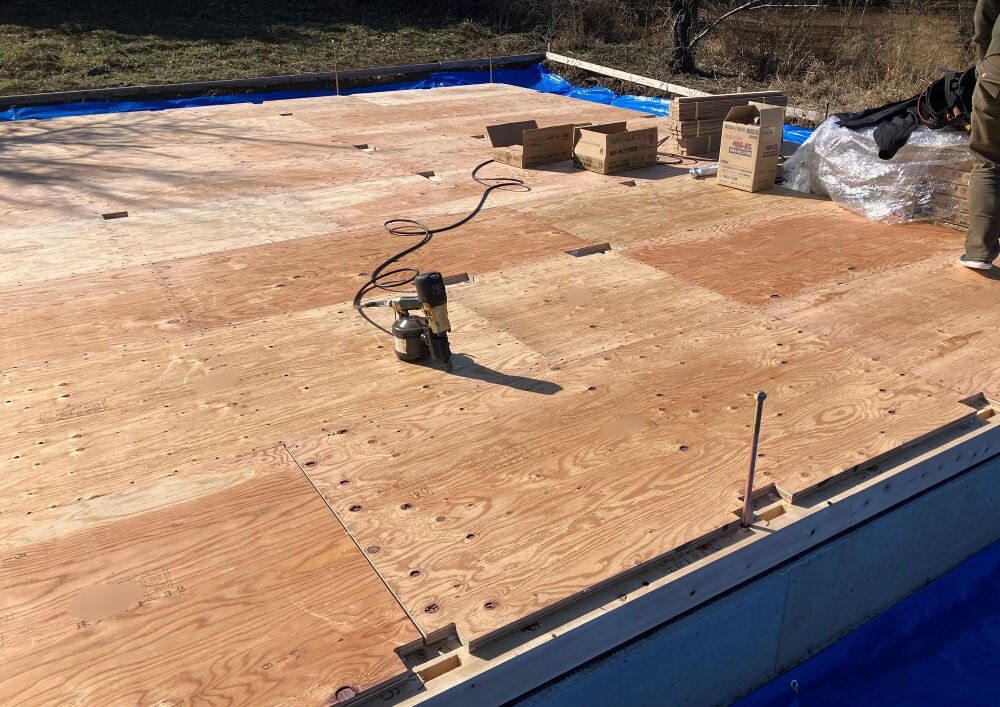

基礎の上に土台・合板を設置して、1階の床下地まで進めました。

11. 2026年01月29日
基礎まわり外部養生を実施

基礎まわり外部養生を実施

基礎やこれから建つ建物内に土や汚れを極力入れないようにするため、外部養生を実施しました!深呼吸したくなるお土地です。

12. 2026年01月26日
基礎完成

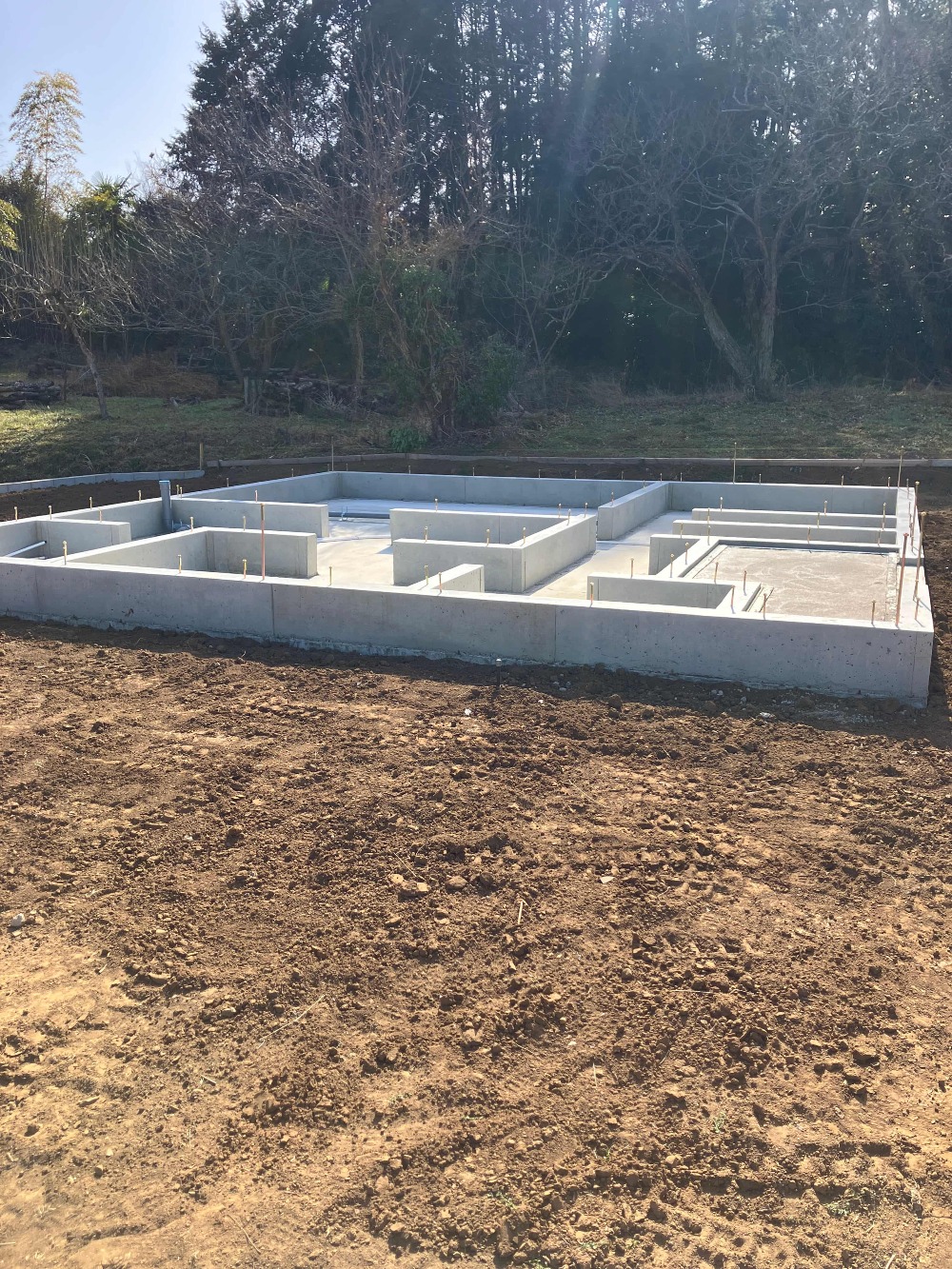

基礎完成

養生期間をおいて、型枠をはずし基礎が完成しました。

13. 2026年01月16日
型枠

型枠

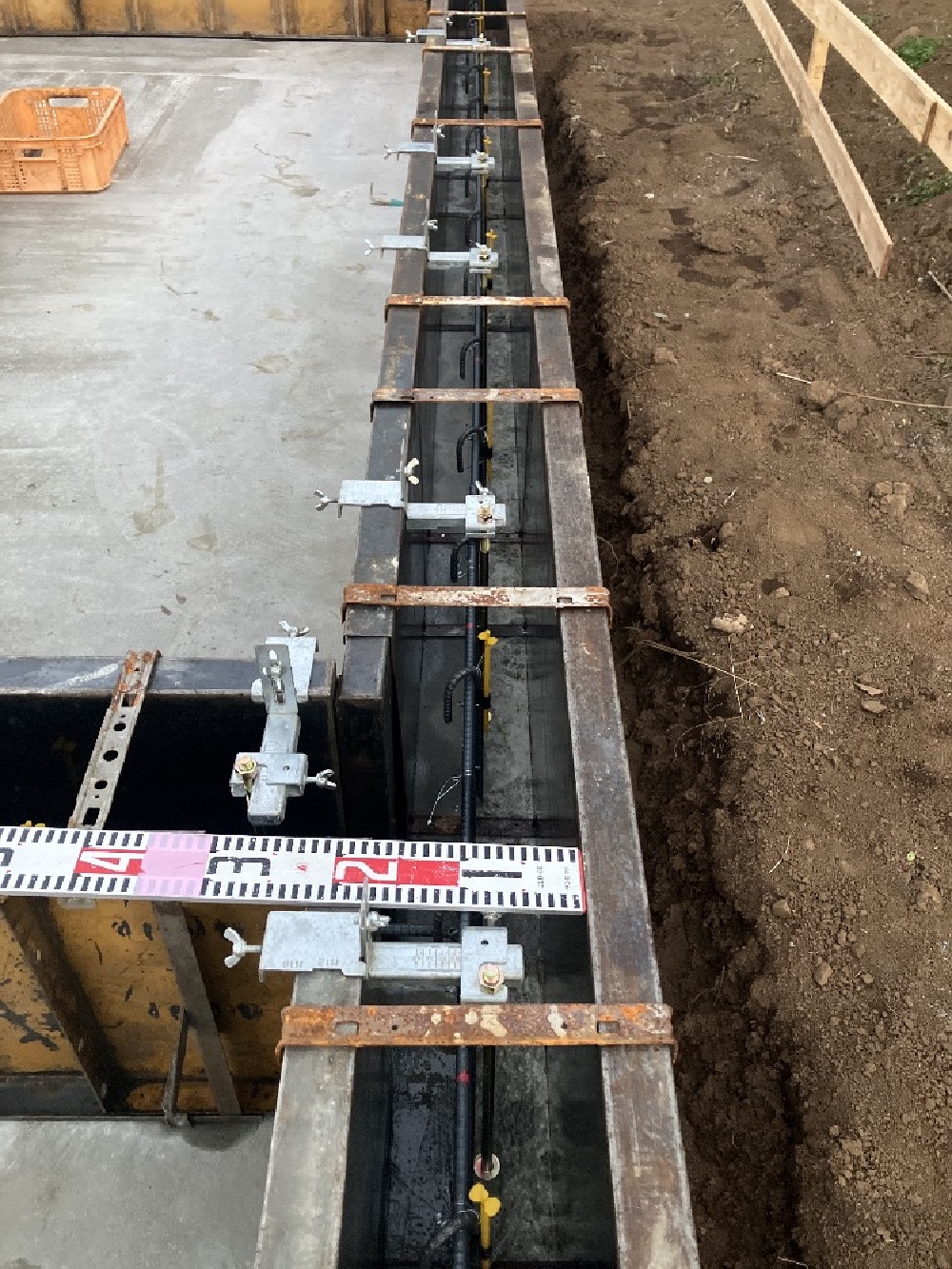

立ち上がりの型枠を設置し、鉄筋のかぶりに問題ないかチェックしてコンクリートを打設しました。

14. 2026年01月15日

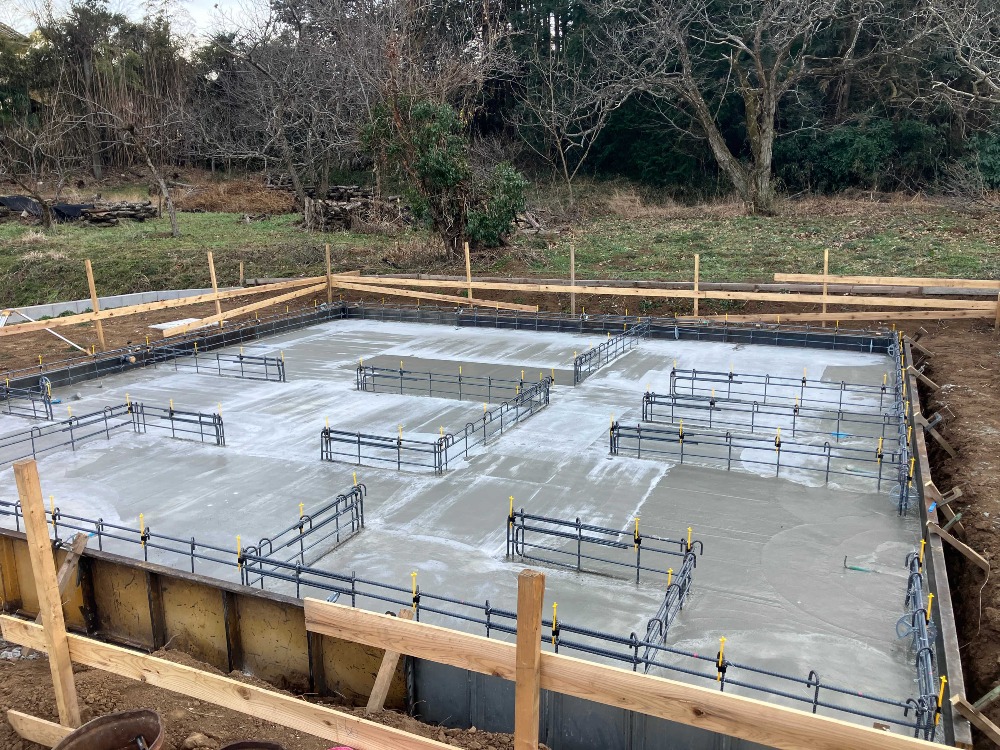

コンクリート打設

コンクリート打設

ベースとなる耐圧盤のコンクリートを打設しました。

15. 2026年01月11日
配筋検査

配筋検査

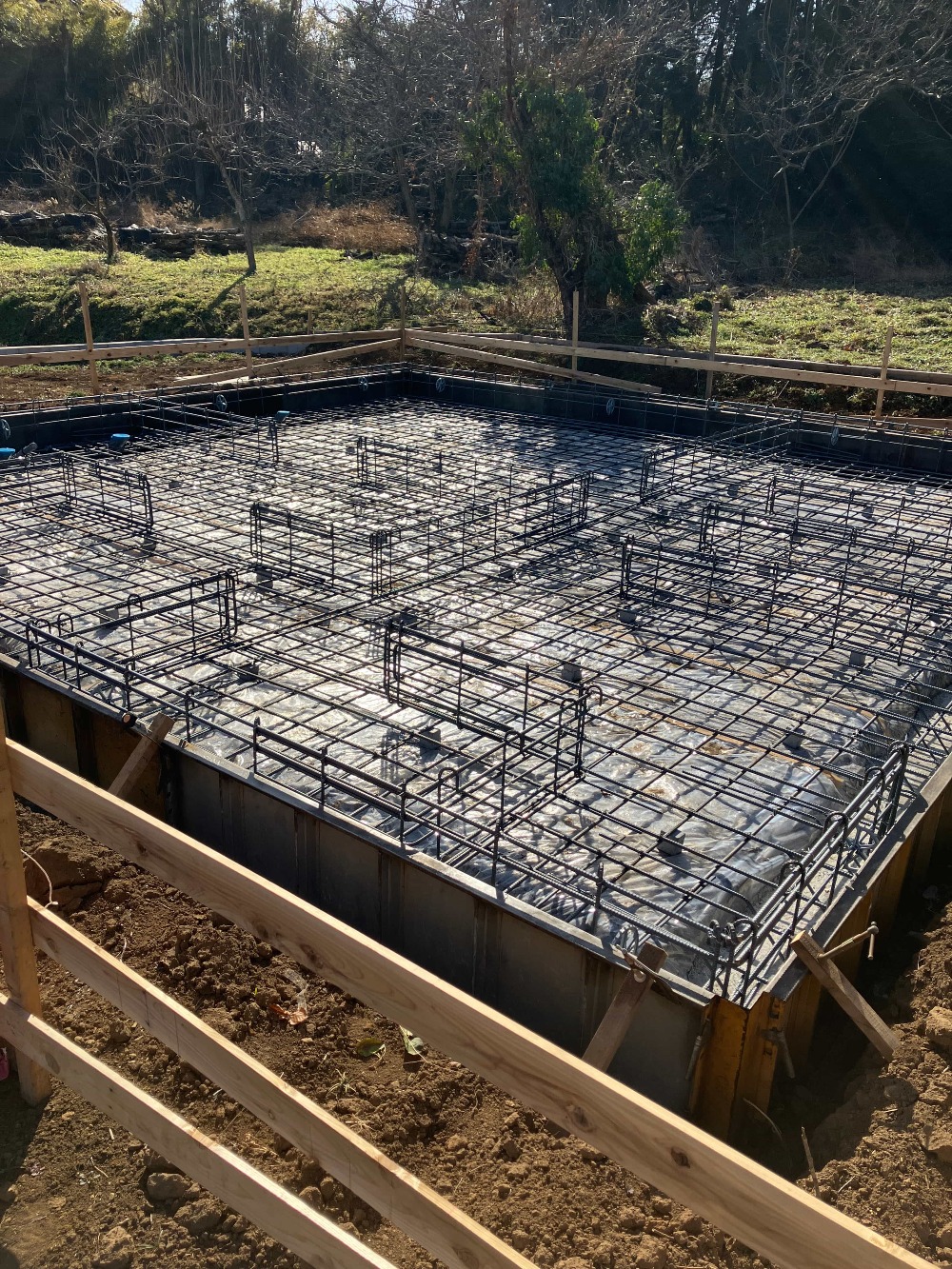

基礎の鉄筋を組み上げ自社検査を行いました!この後、さらに厳しい第三者機関の検査を受け打設に入ります!

16. 2026年01月05日
防湿シート

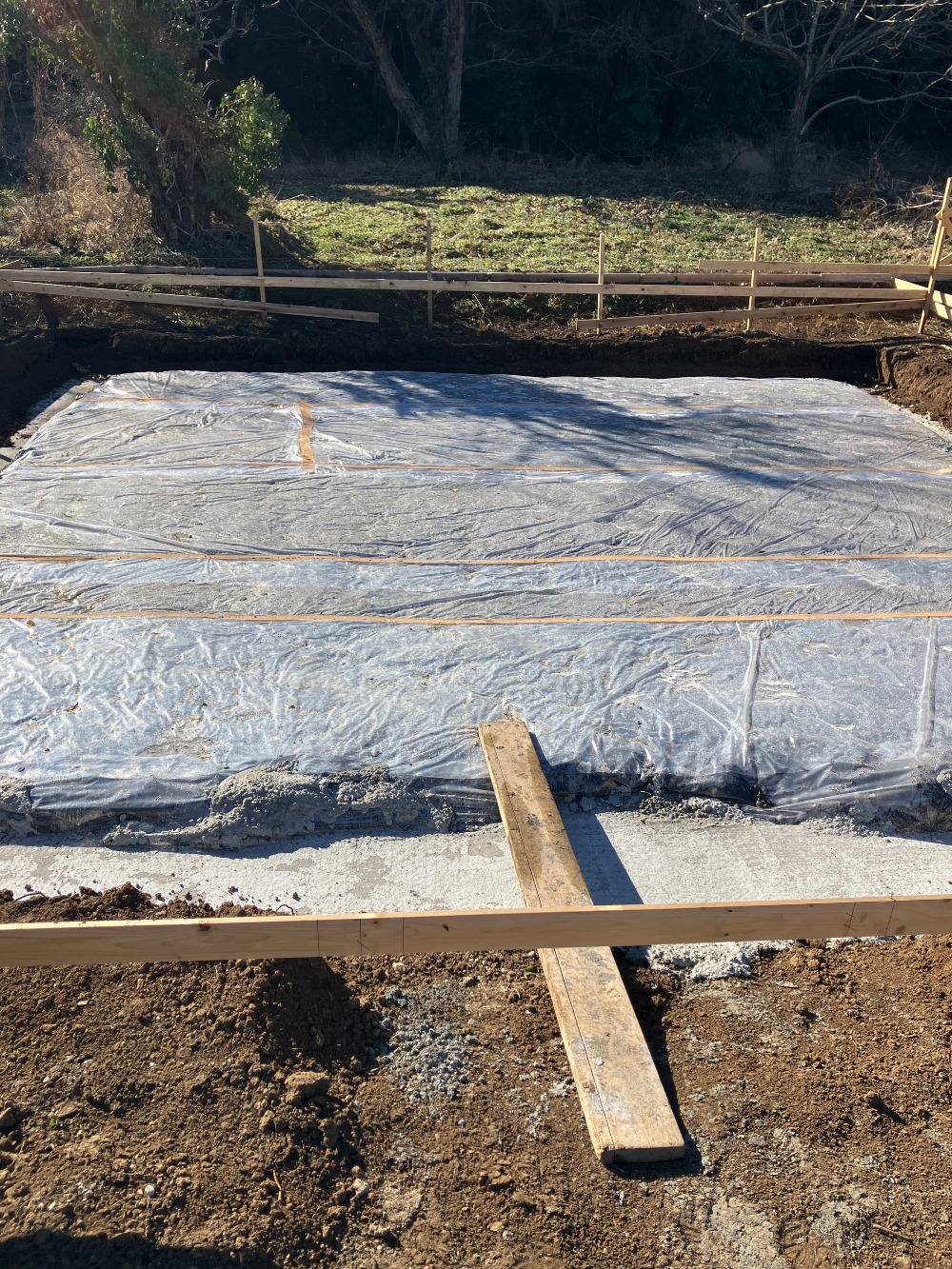

防湿シート

砕石を敷き締め固めた後に、防湿シートを貼りました。

17. 2025年12月25日
基礎着工

基礎着工

長い申請類が完了し、いよいよ着工です!建物の配置を確認し、根切りを開始しました。自然いっぱいのお土地で癒されます。

18. 2025年09月23日
地縄張り

地縄張り

建物の配置予定に地縄をはり、地盤調査を実施しました。地盤をしっかり調査・解析して 建築の基礎工事を進めていきます

19. 2025年09月05日

造成工事完了しました

造成工事完了しました

農地転用からの開発許可取得完了し、敷地の造成工事が完了しました。
