コンパクトハウス~小さな図書館のある家~=ZEH水準住宅認定
朝霞市H様
-
1. 2026年01月08日
-

バルコニー物干し
バルコニーへ物干しを取付けました。屋根のある面へ設置したので少しの雨でも干すことができますね。
-
2. 2025年12月23日
-

機器取付
住設の取付けを行いました。通水のチェックをすれば完了です!
-
3. 2025年12月20日
-

クロス完了
室内のクロス仕上げが完了して、次は機器類を付けたらクリーニングに入っていきます!
-
4. 2025年12月08日
-

クロス貼り
内装仕上げのクロスを貼り始めました!
-
5. 2025年12月05日
-

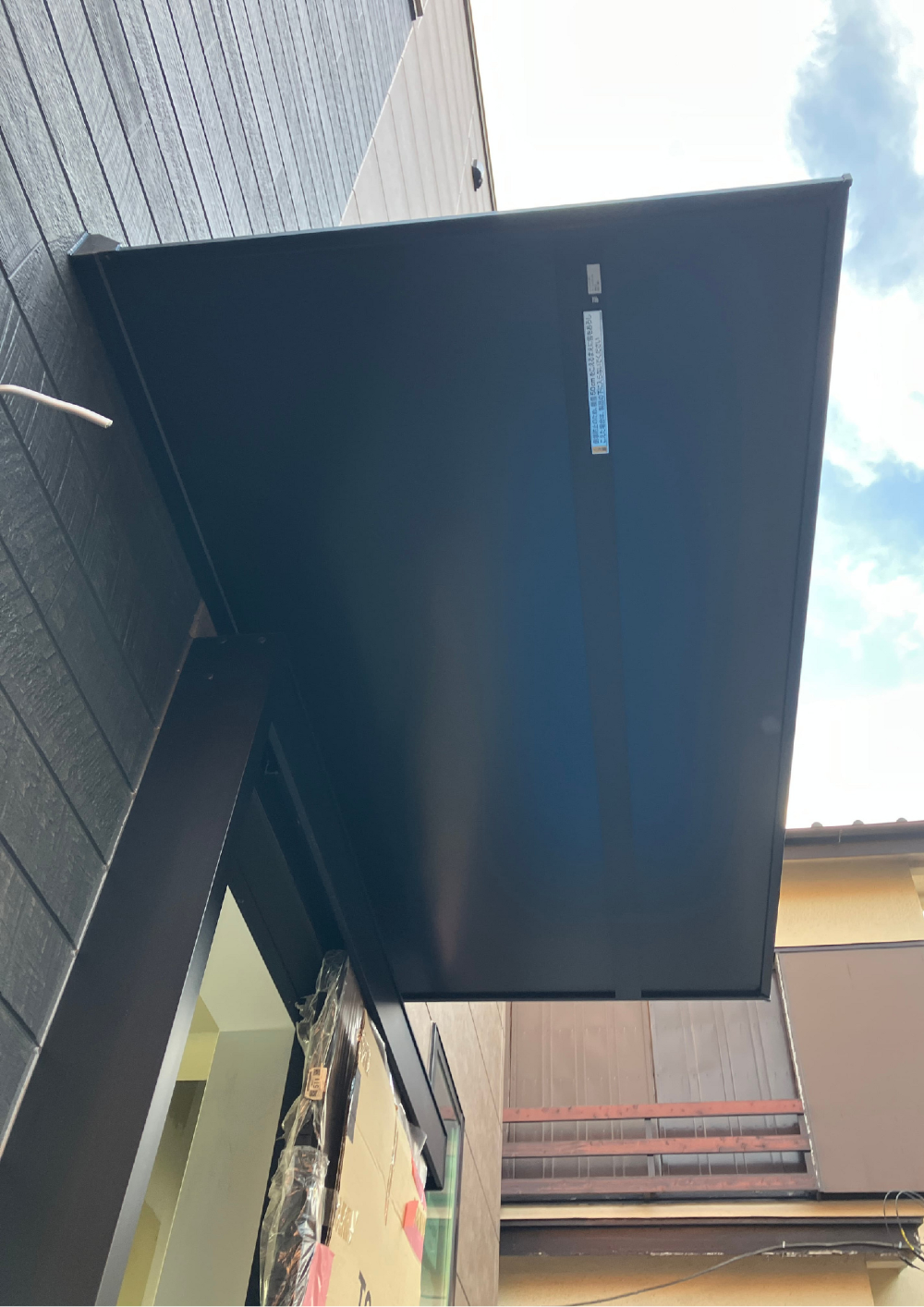

玄関庇
オーバーハング部分がないため、アルミ庇を取り付けました。
-
6. 2025年12月01日
-
クロス下地
内装仕上げを貼るために下地つくりを始めました。
-
7. 2025年11月25日
-

足場撤去
仮設足場を撤去しました!狭小地ですが、だいぶ広く感じられるようになりました。
-
8. 2025年11月21日
-

木完
木工事が完了しました。残材も片づけて次の工程へと移っていきますよ。
-
9. 2025年11月15日
-

外装仕上げ完了
外装仕上げ工事が完了しました。これから補修箇所がないか細かくチェックしていき、足場がはずれていきますので建物の全貌が見れるようになります。
-
10. 2025年11月11日
-

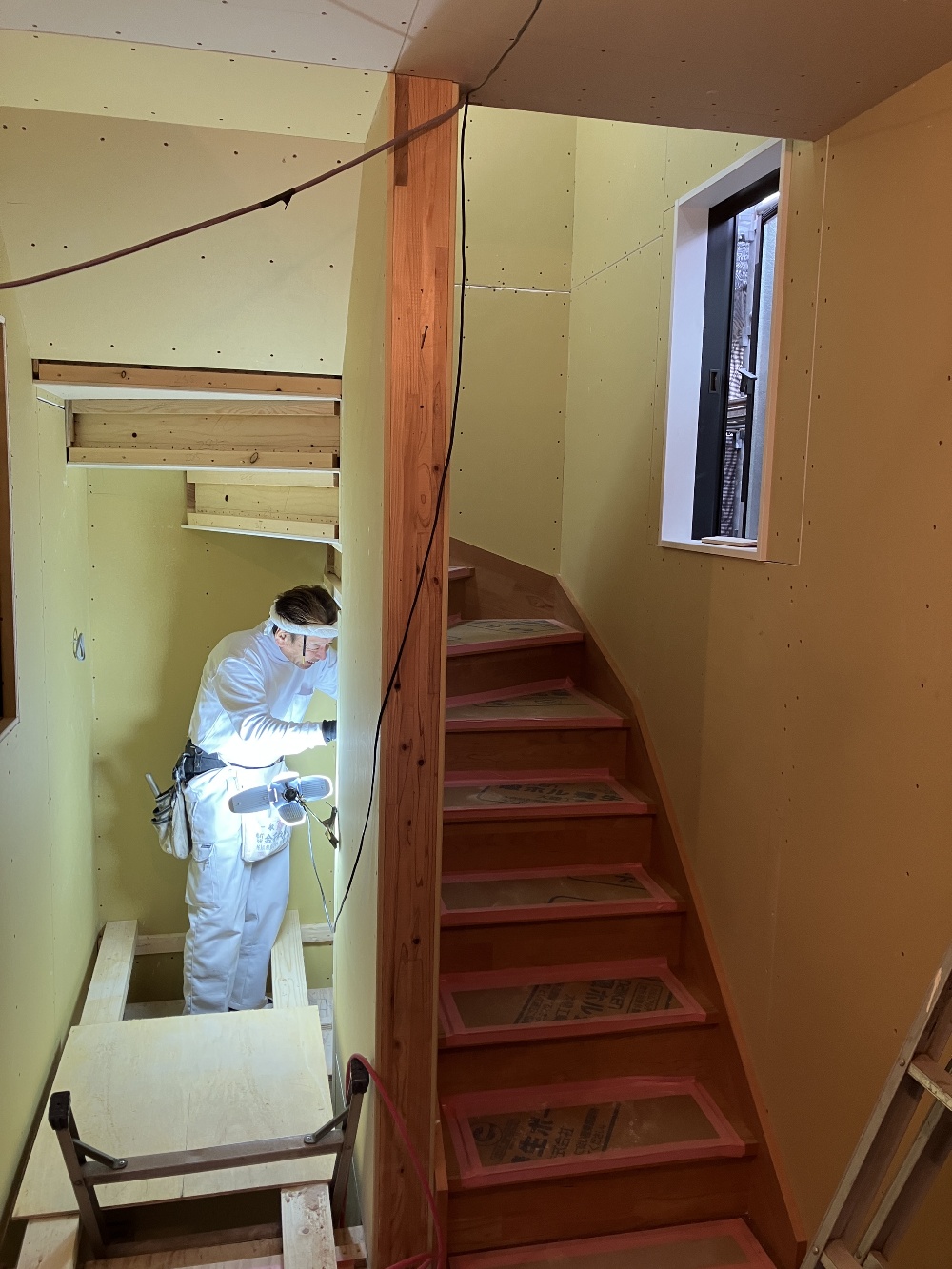

階段取付
室内の階段を施工しています。3階建てなので、2セット取付けていきます。
-
11. 2025年11月04日
-

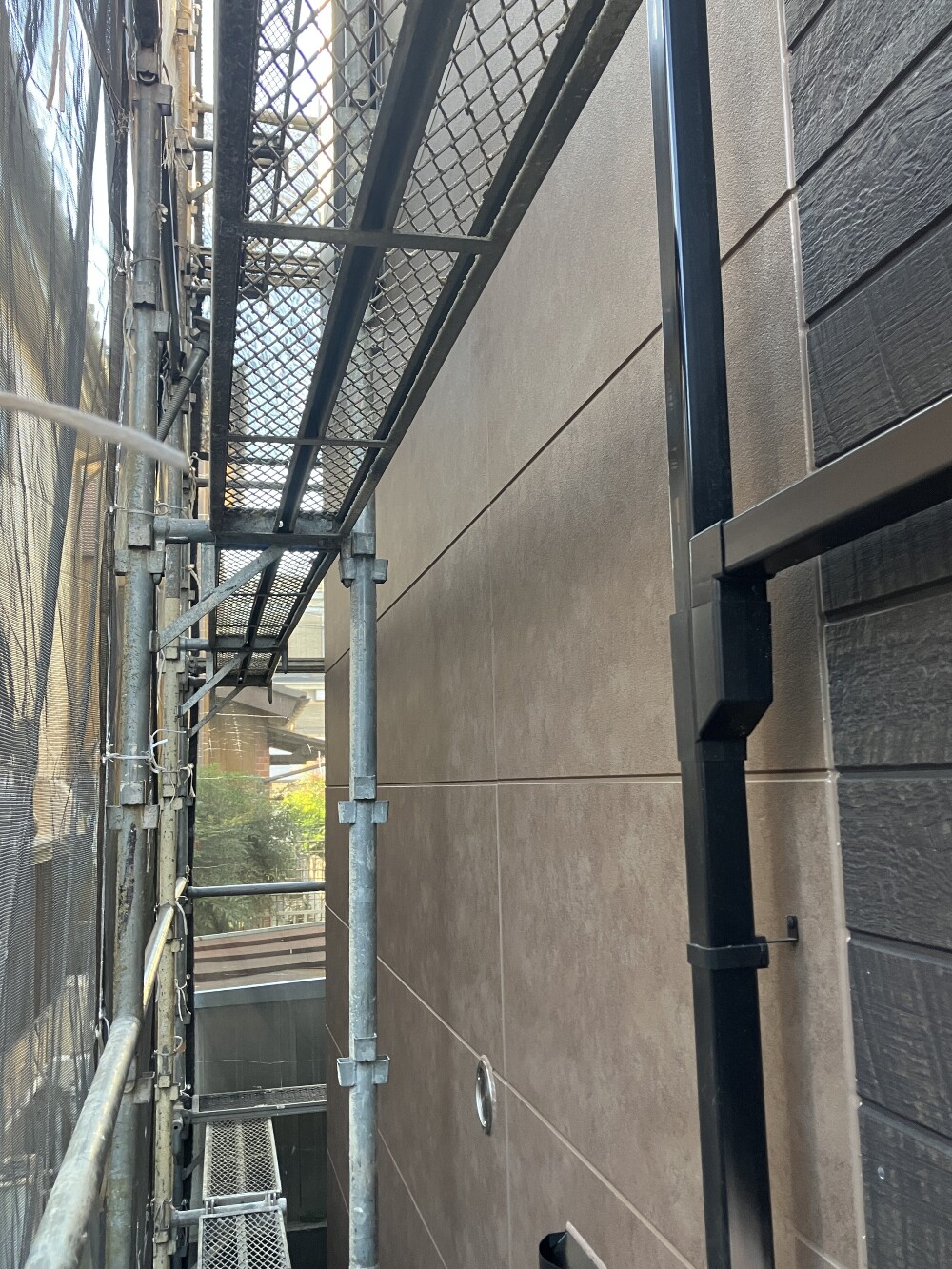

外壁施工
外壁仕上げのサイディングを貼っていきます!
-
12. 2025年10月31日
-

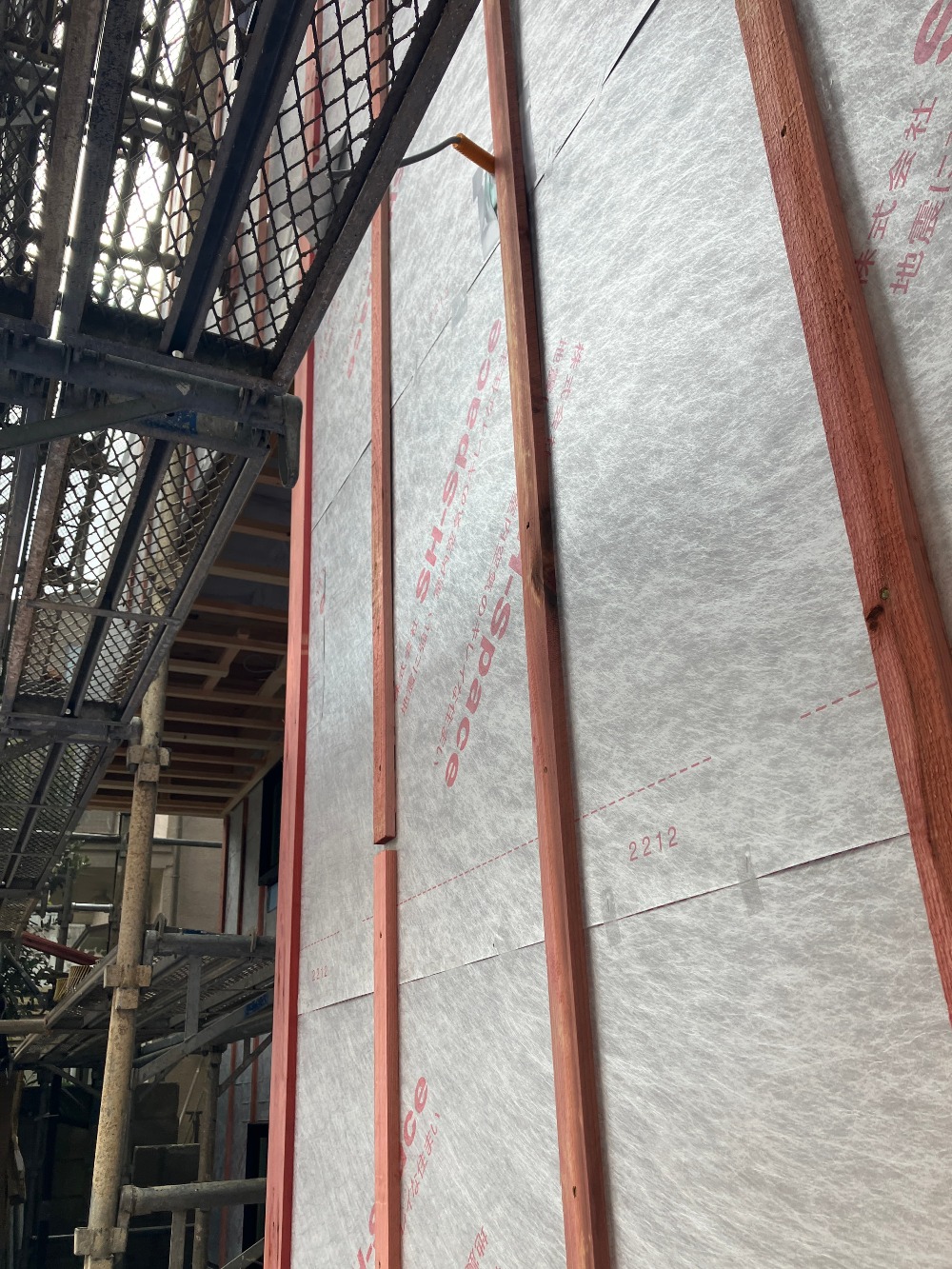

通気胴縁

外壁下地の胴縁を施工しました。空気の通り道が塞がれていないかもチェックしておきます。
-
13. 2025年10月27日
-

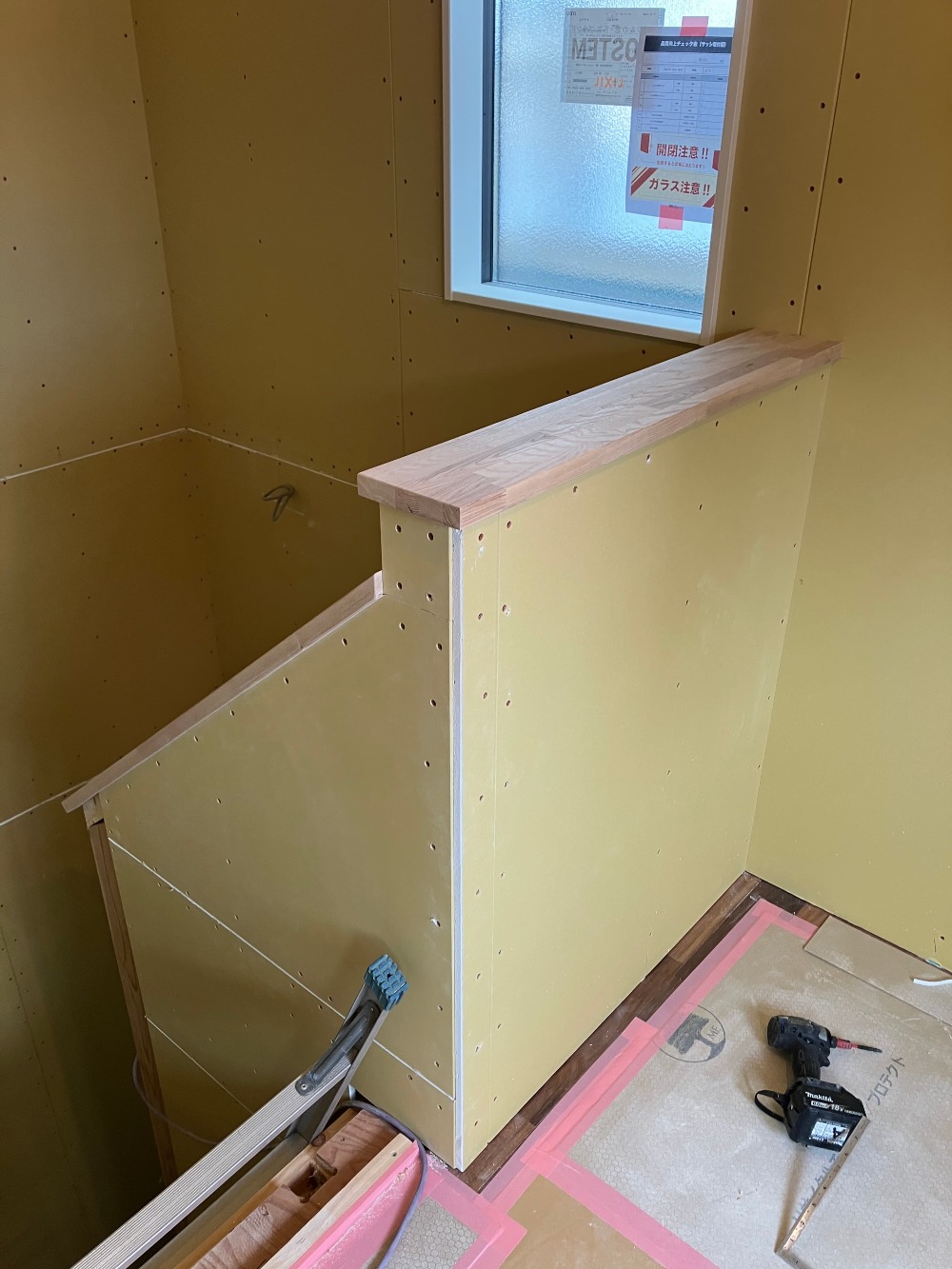

腰壁
3階の階段室吹抜け部分の腰壁を造りました。転落防止になり安全になりました。
-
14. 2025年10月20日
-
フローリング
床仕上げを施工しました。キズが付かないように養生しています。
-
15. 2025年10月17日
-

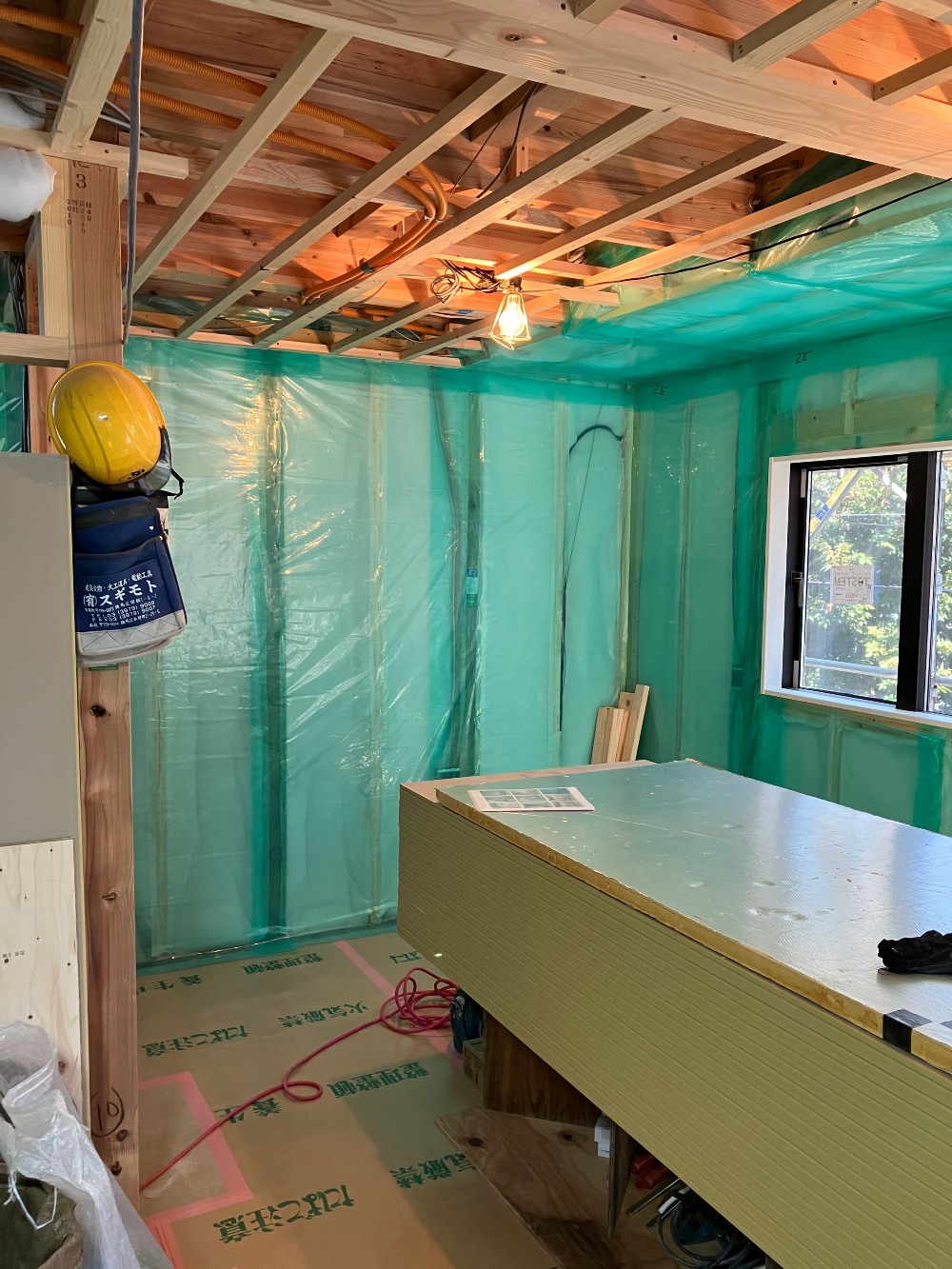

断熱材
外部に面した壁・天井への断熱材を施工しました!
-
16. 2025年10月16日
-

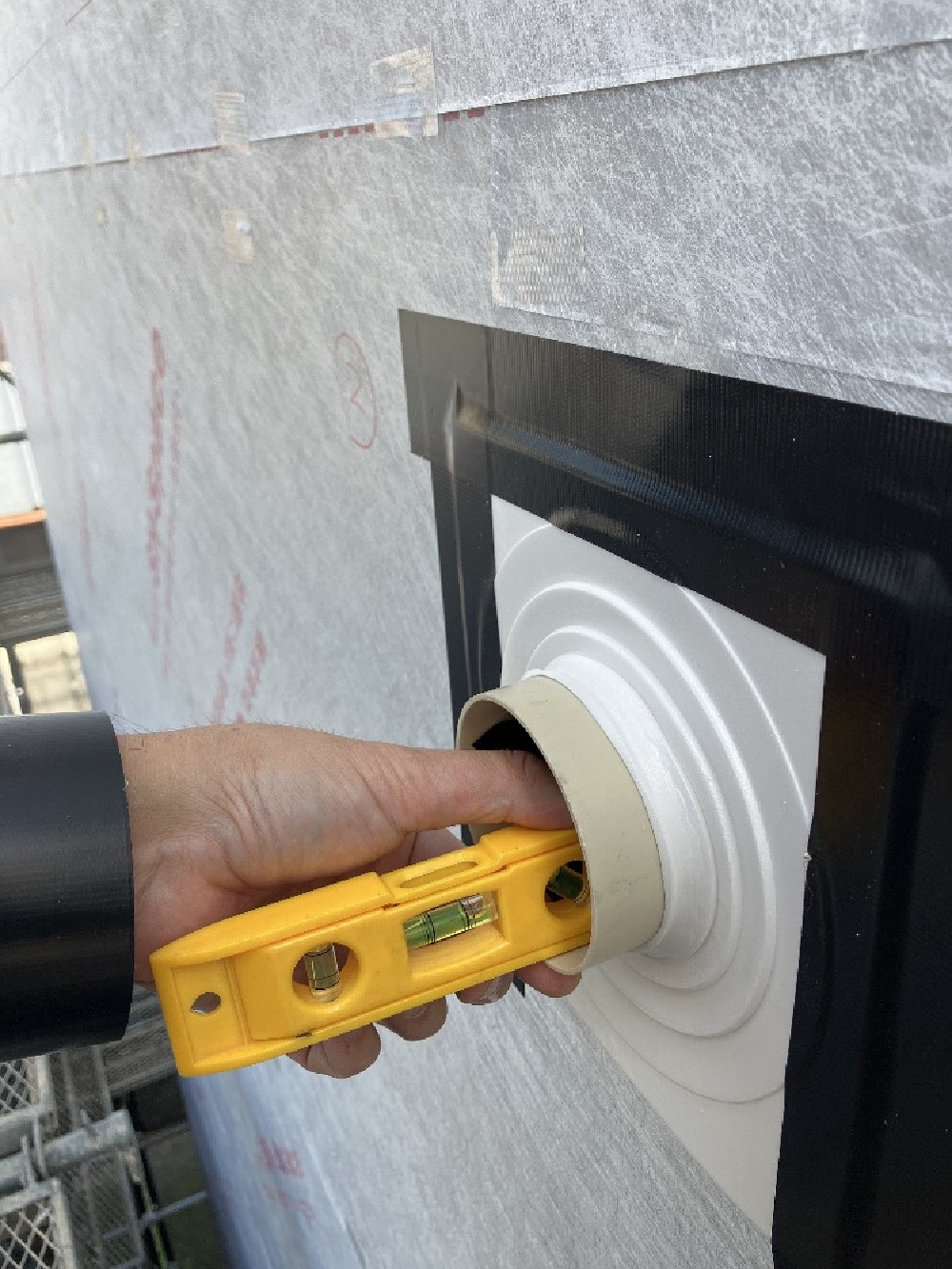

外装下地検査
外装の防水紙の施工検査を行いました。貫通部の防水と配管の勾配のチェックもしています。
-
17. 2025年10月09日
-

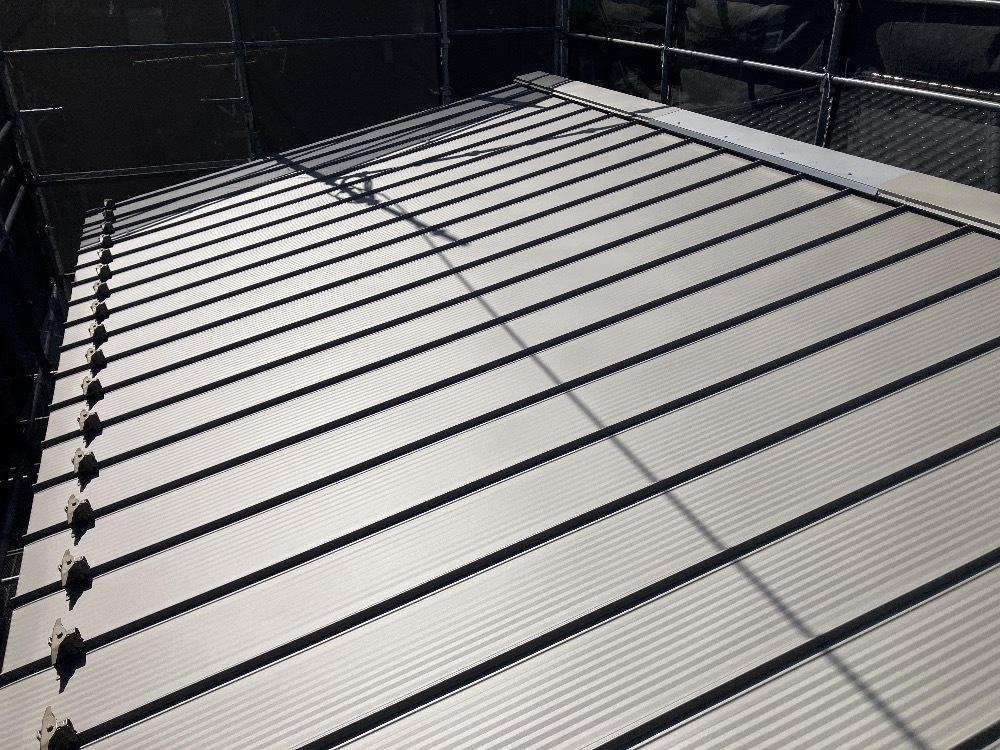

屋根仕上
屋根材の施工が終わりました。換気棟の取付け位置もきちんと確認してあります。
-
18. 2025年09月24日
-
ユニットバス周囲壁

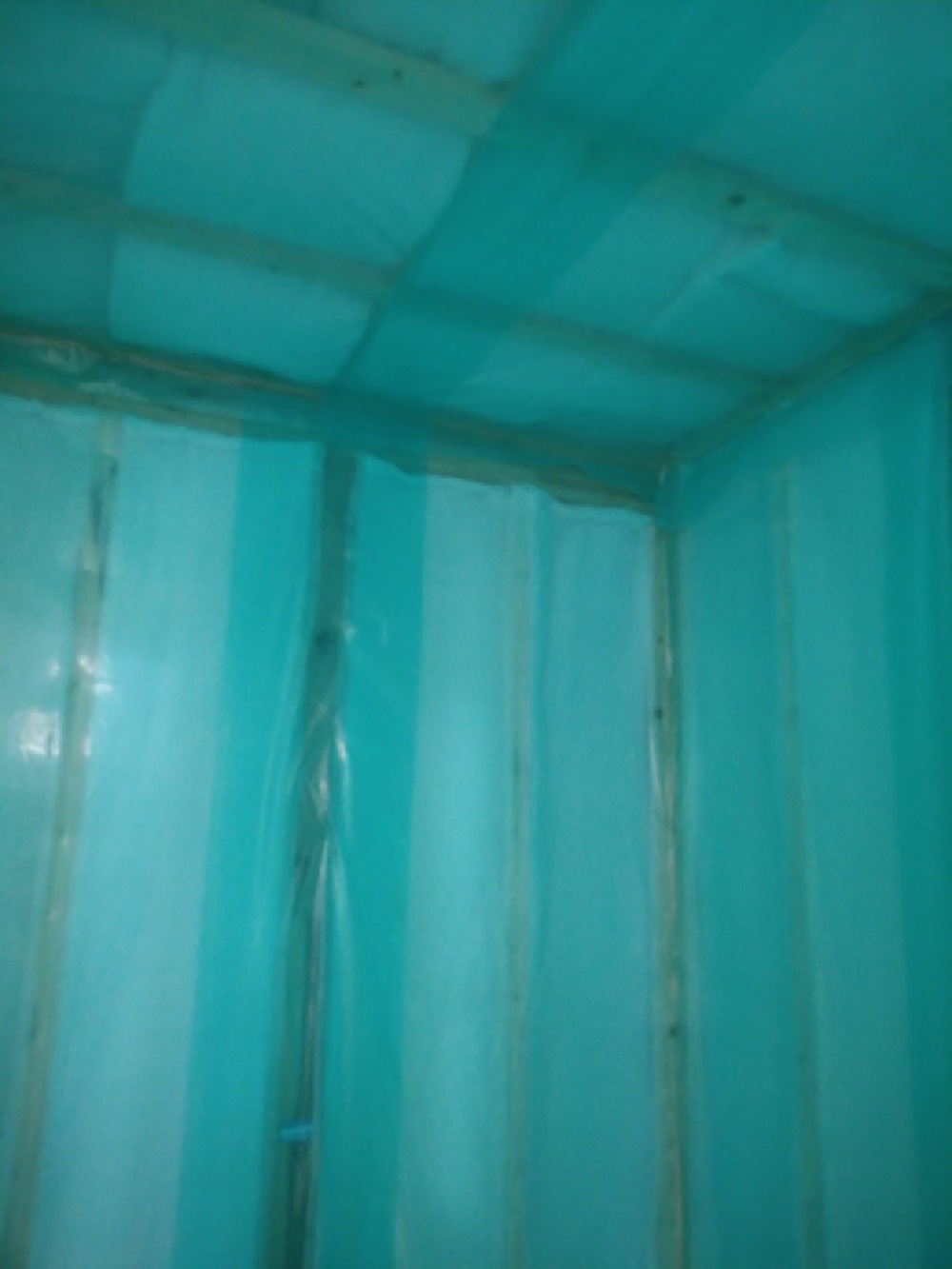

建物の断熱工事で、先に壁ボードを貼る必要のあるユニットバスまわりの壁に、断熱材を施工しました。
-
19. 2025年09月16日
-
足場シート
下屋上の足場を設置してもらい、4面ともゴミが飛ばないようにシートで囲いました。
-
20. 2025年09月08日
-
構造用パネル
外部の壁に構造用の板を貼りました。まだ仮留めですので、体力壁となる所へは指定の釘留めをしていきます。
-
21. 2025年09月06日
-

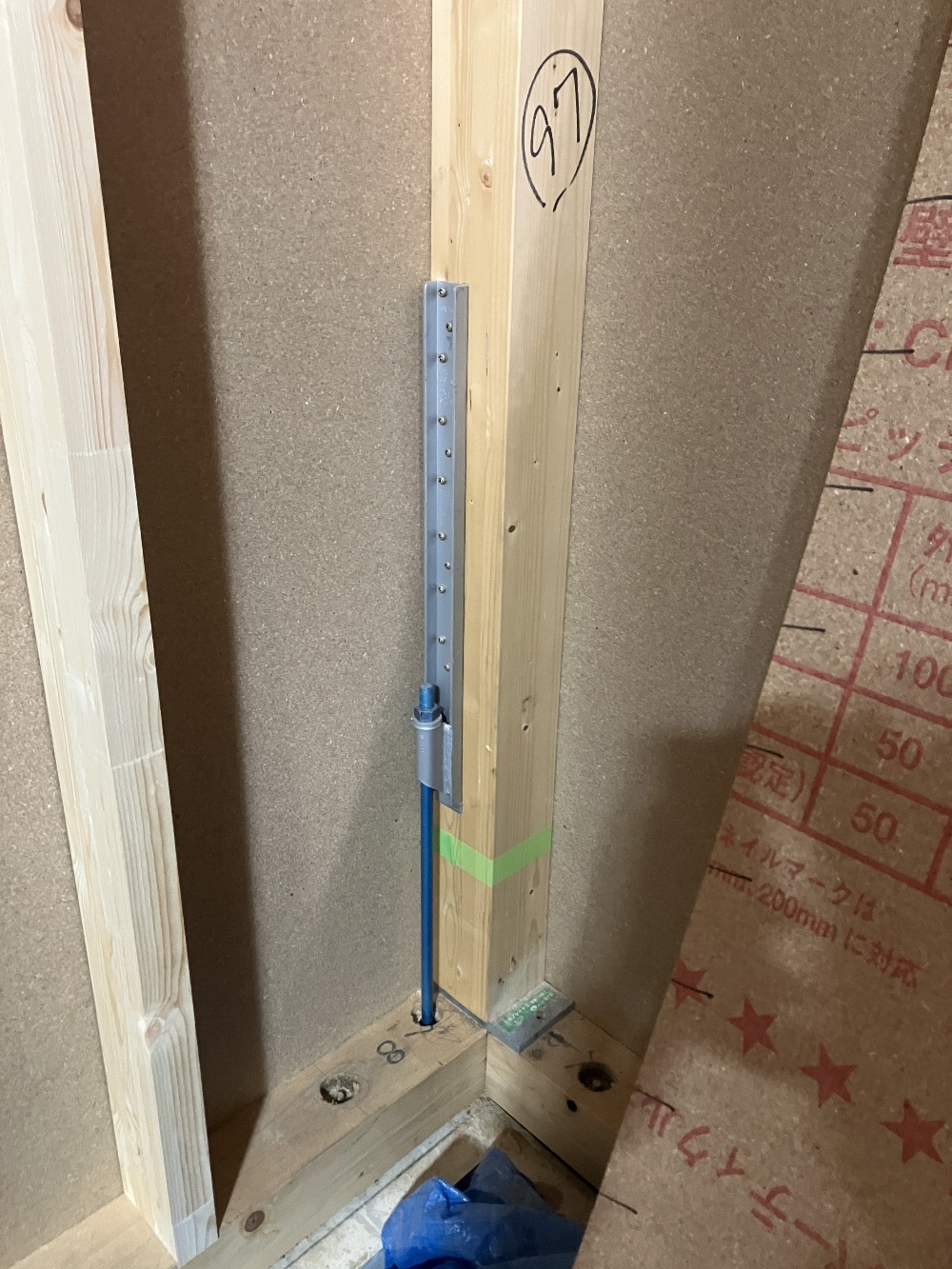

引寄せ金物
構造計算により引き抜き強さに適した補強金物を取り付けました!金物の個数や種類はとても多く、「指定の箇所に指定の金物」を設置しなければいけません。1つ1つ丁寧に大工さんが取り付けてくれています。
-
22. 2025年09月04日
-

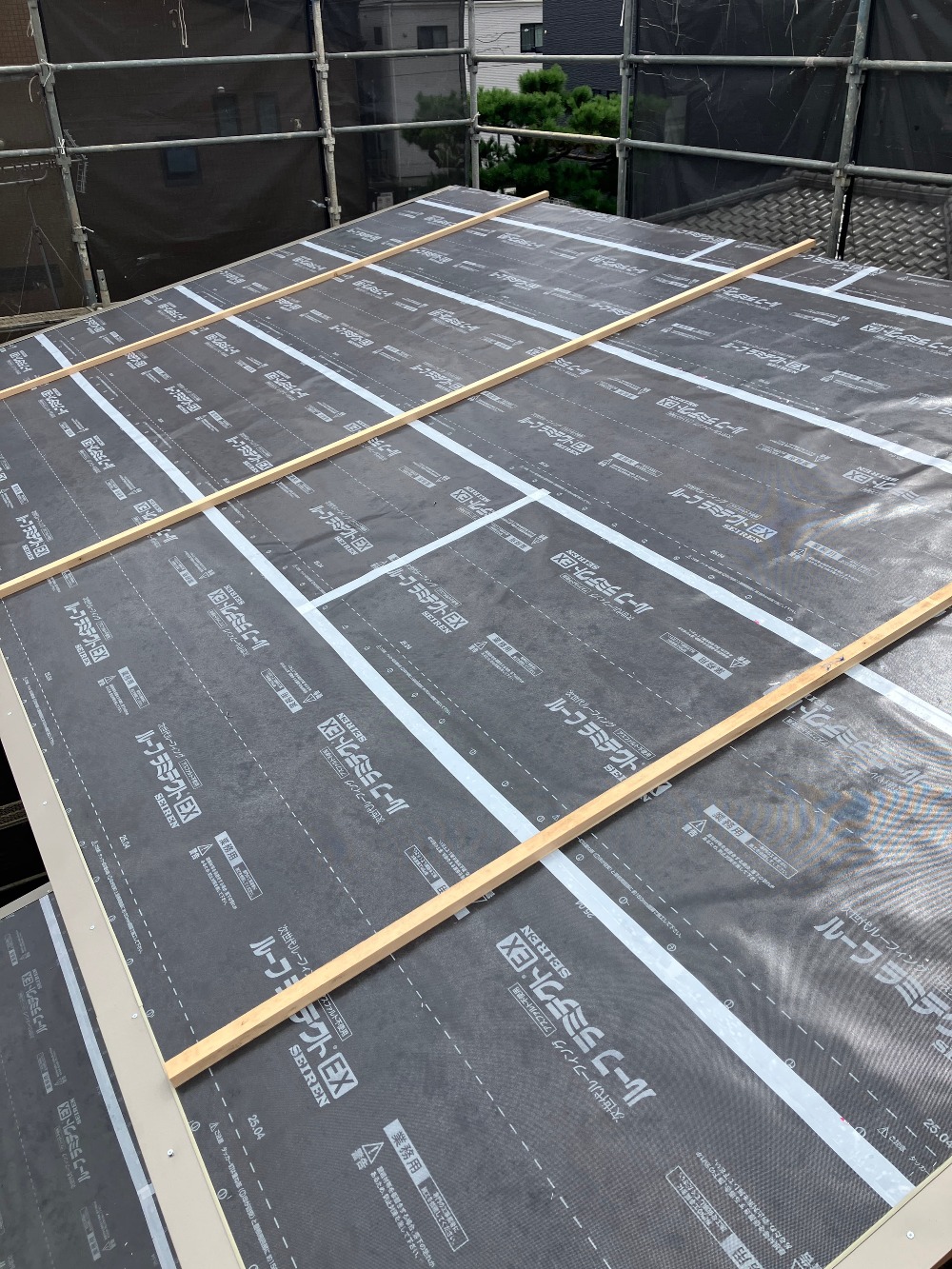

ルーフィング
屋根材の防水下地であるルーフィングを屋根合板の上に貼りました。
-
23. 2025年09月02日
-

上棟作業
照りつける日差しの中、建物の上棟が完了しました!この日は38℃の猛暑日、職人さん達も体調と安全に配慮し無事に終了となりました。
-
24. 2025年08月28日
-
先行足場設置
上棟前に外部に足場を設置しました。
-
25. 2025年08月25日
-
土台敷
1階の下地となる土台を基礎の上に敷きました。断熱材を入れて床下地の合板を貼ります!
-
26. 2025年08月09日
-

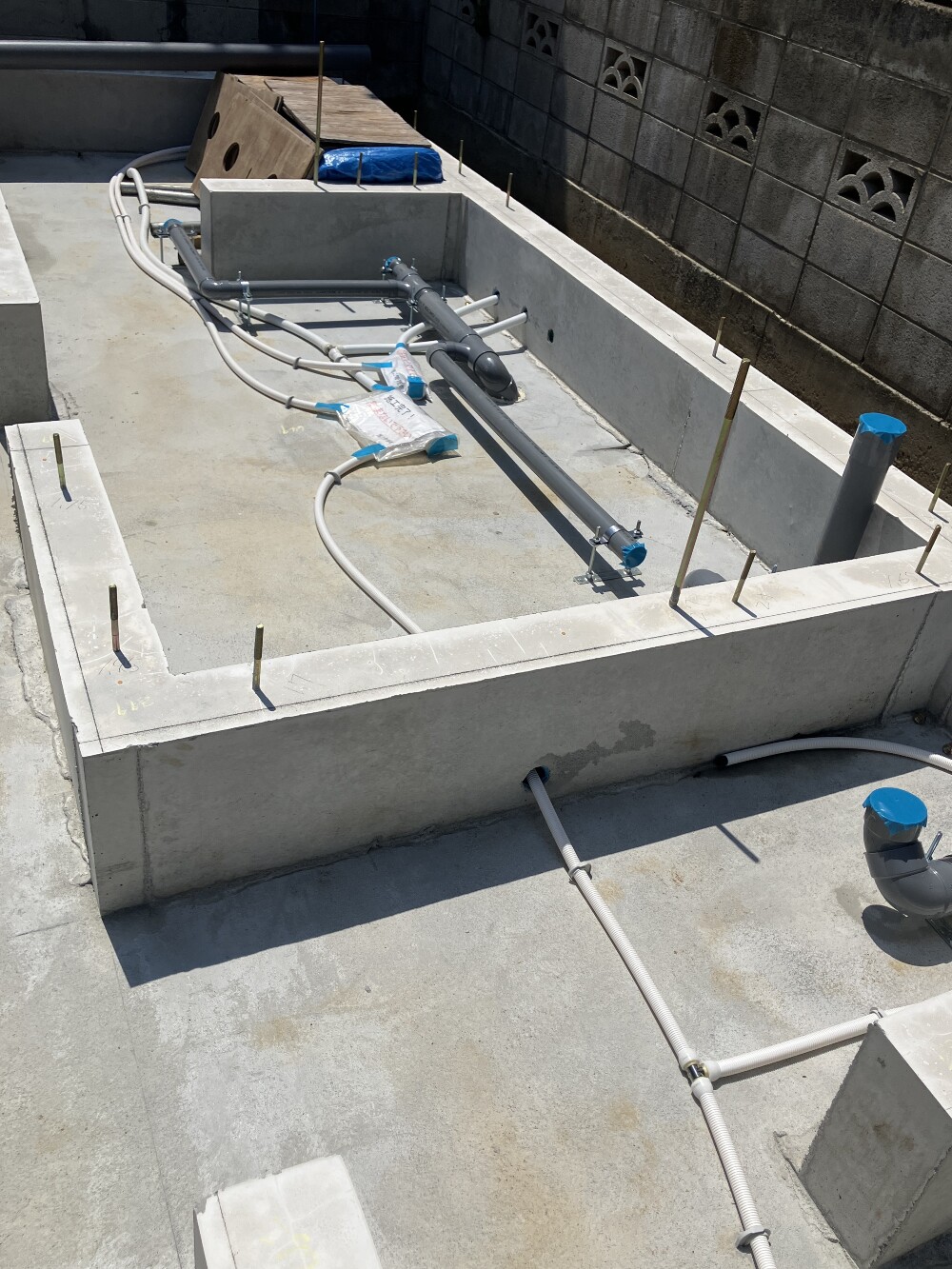

先行配管
木工事に入る前に、床下の給排水の配管を先行して行いました。
-
27. 2025年08月07日
-

基礎工事完了
型枠の養生期間が過ぎて、型枠をはずし基礎の完成となりました。
-
28. 2025年08月01日
-
着工前ミーテイング開催
お施主様との出会いや、現場の留意点、近隣への配慮等、細かいところまで共有しておきます。今回もたくさんの職人さん、メーカーさんが参加してくださいました!まずは、【各現場の情報共有、斎木監督より】注意喚起は各現場ごとに違いますし、共有することでトラブル回避にもなります!そして【お施主様について、社長より】お施主様との出会いから、契約に至るまでの経緯、お施主様のお人柄等や想いを伝えさせていだきました。H様とは、3年半のお付き合いでやっとここまできましたね!!H様邸、安心安全に工事を進めさせていただきます!楽しみにしていてくださいね♪
-
29. 2025年08月01日
-
立ち上がり型枠
耐圧コンクリートを打設後に立ち上がり部分に型枠を設置しました。
-
30. 2025年07月29日
-
基礎配筋
基礎の骨組みの鉄筋を組み上げて検査を行いました。社内基礎配筋検査数十項目、項目に沿った全箇所の写真も撮影しています。さらに第三者機関の厳しい検査を受けて、是正があれば手直しをし、完璧な状態でコンクリートを打設していきます(耐圧盤)。お客様はほぼ見れることのない箇所なので、報告書として説明させていただいています。
-
31. 2025年07月22日
-

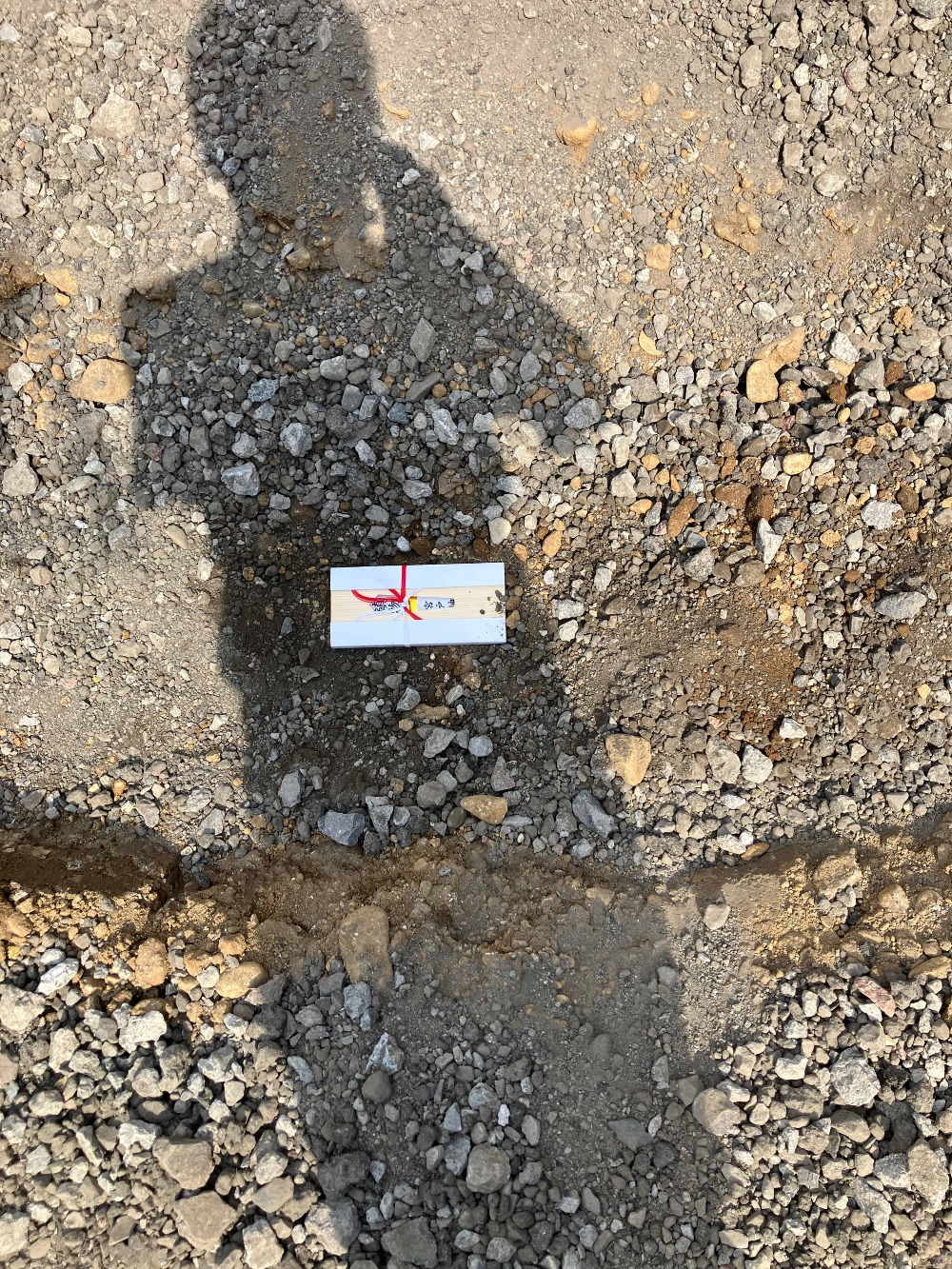

鎮め物
地鎮祭時に、お施主様からお預かりした【鎮め物】を、基礎の下に埋めました。安全第一で工事を進めていきます!
-
32. 2025年07月21日
-
根切・砕石
基礎工事始まりました!重機で土を掘り、砕石を入れていきます。狭小地という事もあり、細心の注意を払って進めていきます。
-
33. 2025年07月18日
-

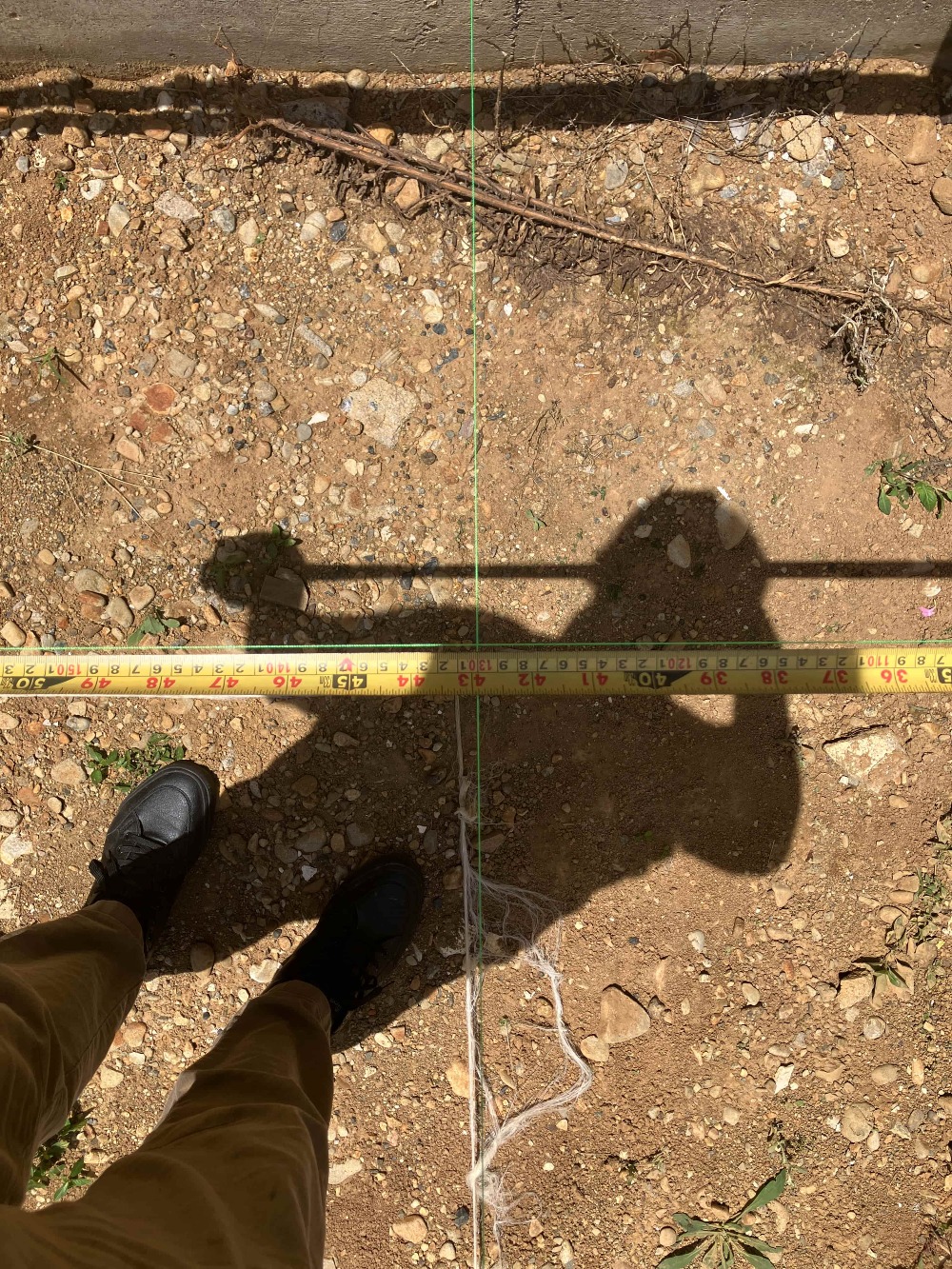

基礎着工前の位置出し
基礎着工前の最初の工程、水糸で建物も配置を図面通り出していきます。この日も猛暑!淡々と業務を遂行しています。いつもの如く尊敬です。
-
34. 2025年07月14日
-
地鎮祭を執り行いました①
ご家族で「えい!えい!えい!」と掛け声をしながら行う 鍬(くわ)入れ。一生に一度できるかできないかの貴重な体験ですね。
-
35. 2025年07月14日
-
地鎮祭を執り行いました②
暑さが戻ってきた中の地鎮祭でしたが、しっかり土地の神様に建築のお許しを頂き、安全を祈願して楽しい住まいづくりが始まります。粛々と執り行われた地鎮祭は身が引き締まりますね。
-
36. 2025年07月14日
-
地鎮祭を執り行いました③
時間を要する各申請関係がおり、これから着工となります!H様と共に素敵な楽しい住まいを安全に造っていきます。お兄さまやご友人も参加していただきありがとうございました。
